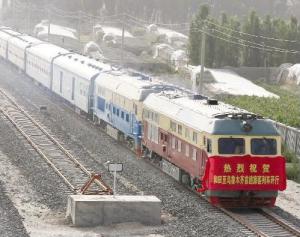

和田到乌鲁木齐首趟客运列车开通2006年3月底,国家发改委综合运输研究所专家就喀和铁路项目进行可行性调研;7月,完成了喀和铁路建设必要性及方案研究(初稿)。
2007年,完成喀和铁路项目设计审查和评审等工作。
2008年7月3日,喀和铁路正式开工。
2010年11月6日,喀和铁路全线铺通。
2010年12月30日,喀和铁路开通货运列车。
2011年6月28日,喀和铁路开通客运列车。
线路参数 | |
线路等级 | 国铁Ⅱ级 |
铁路规模 | 单线 |
设施类型 | 内燃机牵引 |
设计速度 | 120千米/小时 |
限制坡度 | 6‰ |
最小曲线半径 | 3000米 |
到发线有效长度 | 850米 |
机车类型 | DF系列 |
牵引质量 | 4000吨 |
闭塞类型 | 自动站闭塞 |
参考资料: |
线路参数 | |
线路等级 | 国铁Ⅱ级 |
铁路规模 | 单线 |
设施类型 | 内燃机牵引 |
设计速度 | 120千米/小时 |
限制坡度 | 6‰ |
最小曲线半径 | 3000米 |
到发线有效长度 | 850米 |
机车类型 | DF系列 |
牵引质量 | 4000吨 |
闭塞类型 | 自动站闭塞 |
参考资料: |
截至2010年11月,喀和铁路共布设10个车站。
车站序号 | 车站名称 | 里程(千米) | 车站地址 | 区域管理 |
1 | 喀什站 | 0 | 新疆维吾尔自治区喀什市 | 中国铁路乌鲁木齐局集团有限公司 |
2 | 疏勒站 | 14 | 新疆维吾尔自治区疏勒县 | |
3 | 阿克陶站 | 38 | 新疆维吾尔自治区克孜勒苏柯尔克孜自治州 | |
4 | 英吉沙站 | 66 | 新疆维吾尔自治区英吉沙县 | |
5 | 莎车站 | 187 | 新疆维吾尔自治区喀什地区莎车县 | |
6 | 泽普站 | 210 | 新疆维吾尔自治区喀什地区泽普县 | |
7 | 叶城站 | 246 | 新疆维吾尔自治区喀什地区叶城县 | |
8 | 皮山站 | 327 | 新疆维吾尔自治区和田地区 | |
9 | 墨玉站 | 468 | ||
10 | 和田站 | 485 | ||
参考资料: |
车站序号 | 车站名称 | 里程(千米) | 车站地址 | 区域管理 |
1 | 喀什站 | 0 | 新疆维吾尔自治区喀什市 | 中国铁路乌鲁木齐局集团有限公司 |
2 | 疏勒站 | 14 | 新疆维吾尔自治区疏勒县 | |
3 | 阿克陶站 | 38 | 新疆维吾尔自治区克孜勒苏柯尔克孜自治州 | |
4 | 英吉沙站 | 66 | 新疆维吾尔自治区英吉沙县 | |
5 | 莎车站 | 187 | 新疆维吾尔自治区喀什地区莎车县 | |
6 | 泽普站 | 210 | 新疆维吾尔自治区喀什地区泽普县 | |
7 | 叶城站 | 246 | 新疆维吾尔自治区喀什地区叶城县 | |
8 | 皮山站 | 327 | 新疆维吾尔自治区和田地区 | |
9 | 墨玉站 | 468 | ||
10 | 和田站 | 485 | ||
参考资料: |
喀和铁路自南疆铁路喀什站引出,经喀什、疏勒、阿克陶、英吉沙、莎车、泽普、叶城、皮山、昆玉、墨玉、和田等县市,东接和若铁路,全长485千米。
2011年6月28日,喀和铁路旅客列车开通,分别为自乌鲁木齐始发、终到和田站的5826/7次,及自和田始发、终到乌鲁木齐的5825次客运列车。
2019年9月20日,喀和铁路首次开行3对直达特快旅客列车。包含硬座、软座和硬卧三种座位类型。列车早、中、晚各开行一对,中途停靠墨玉、昆玉、皮山、莎车等8个县市,全程运行时间最短只有3小时56分,相比以往普快列车节省大约3个小时。和田与喀什的往来旅客列车达到14列。
2011年6月28日至2011年12月31日,喀和铁路开通半年安全发送旅客86.5万人次。2011年6月28日至7月31日,喀和铁路平均每趟列车上座率达110%左右,共发送旅客19.3万人次。截至2012年6月28日,喀和铁路运送旅客量达173.6万人次。
