2014年11月,《新建铁路湖州经苏州至上海铁路预可行性研究》编制完成[4]。
2015年1月,中国铁路总公司组织《新建铁路湖州经苏州至上海铁路预可行性研究》审查[4]。
2016年3月25日-27日,《新建上海经苏州至湖州铁路工程可行性研究报告》通过中国铁路总公司评审。
2017年11月,中国铁路总公司、上海市人民政府、江苏省人民政府、浙江省人民政府联合上报中华人民共和国国家发展和改革委员会《关于报送新建上海经苏州至湖州铁路可行性研究报告的函》[4]。
2018年7月16日-19日,沪苏湖高速铁路开展初步设计审查。10月8日,《新建上海经苏州至湖州铁路可行性研究报告》获中华人民共和国国家发展和改革委员会批复,同意新建沪苏湖高速铁路[5]。
2019年3月17日,沪苏湖铁路(上海至江苏段)跨航道桥梁通航条件影响技术咨询评估会召开。5月30日-31日,上海至苏州至湖州铁路鉴后修改初步设计审查会召开。7月15日,《新建上海经苏州至湖州铁路环境影响评价》第一次公示[6]。7月22日,《新建上海经苏州至湖州铁路环境影响评价》第二次公示[7]。7月23日,《沪苏湖铁路跨太湖流域骨干河道(太浦河、京杭运河、澜溪塘)桥梁防洪影响报告》通过了中华人民共和国水利部太湖流域管理局组织的技术评审。8月6日,《新建上海经苏州至湖州铁路项目环境影响评价》全本公示[4]。12月11日《新建上海经苏州至湖州铁路环境影响报告书》获中华人民共和国生态环境部批复[8]。12月25日,《新建上海经苏州至湖州铁路航道通航条件影响评价》获中华人民共和国交通运输部批复,沪苏湖高速铁路初步设计前置专项工作全部完成。
2020年3月31日,沪苏湖高速铁路完成全线施工图审查[9]。5月,《新建上海经苏州至湖州铁路初步设计》获批。6月5日,沪苏湖高速铁路开工仪式在浙江省湖州市举行、上海段建设动员会在松江枢纽举行、江苏段建设动员会在苏州市吴江区举行[2][10][11]。10月31日,沪苏湖高速铁路江苏段首根桩基在吴江汾湖高新区黎阳村西侧开钻,标志着沪苏湖高速铁路江苏段正式迈入全面施工阶段[12]。11月7日,沪苏湖高速铁路上海段在松江石湖荡镇打下第一桩,标志着沪苏湖高速铁路上海段全面开工[13]。11月30日,沪苏湖高速铁路南浔站交通枢纽工程正式开工[14]。长三角一体化发展重大项目·沪苏湖铁路开工仪式

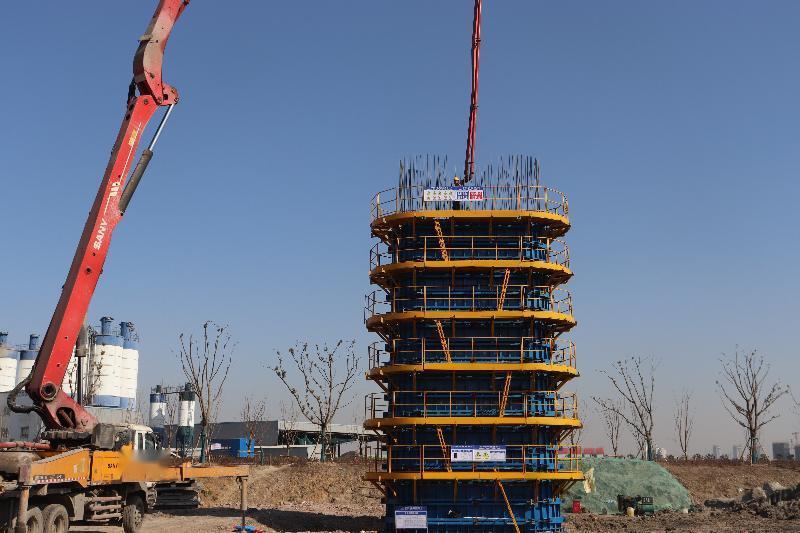

2021年1月13日,沪苏湖铁路苏州段苏湖特大桥盛泽桥段开始分批次浇筑,此次为苏州段首墩浇筑,共浇筑12.5米。[15]苏州段首墩浇筑
2022年7月,沪苏湖铁路上海段首个连续梁已完成合龙,沪苏湖铁路松江段跨斜塘航道斜拉桥主塔已完成高度14节,计划2022年8月份封顶。[16]
项目 | 技术标准 |
---|---|
设计速度 | DK0+000~ DK3+400.158:120千米/小时DK3+400.158~ DK12+690.573:200千米/小时DK12+690.573~ DK14+417.815:120千米/小时DK14+417.815~DK28+610.094:250千米/小时DK28+610.094 ~ DK34+980.7945:200千米/小时DK34+980.7945~ DK155+619.612:350千米/小时CK155+619.612~终点:160千米/小时 |
轨道类型 | 无砟轨道、无缝钢轨 |
轨道标准 | 1435毫米(标准轨) |
正线间距 | 5.0米 |
最小曲线半径 | 一般路段7000米,困难路段5500米 |
限制坡度 | 一般20‰,困难30‰ |
闭塞类型 | 自动闭塞 |
动力方式 | 接触网供电:50Hz、25kV |
参考资料:[5][7] |
项目 | 技术标准 |
---|---|
设计速度 | DK0+000~ DK3+400.158:120千米/小时DK3+400.158~ DK12+690.573:200千米/小时DK12+690.573~ DK14+417.815:120千米/小时DK14+417.815~DK28+610.094:250千米/小时DK28+610.094 ~ DK34+980.7945:200千米/小时DK34+980.7945~ DK155+619.612:350千米/小时CK155+619.612~终点:160千米/小时 |
轨道类型 | 无砟轨道、无缝钢轨 |
轨道标准 | 1435毫米(标准轨) |
正线间距 | 5.0米 |
最小曲线半径 | 一般路段7000米,困难路段5500米 |
限制坡度 | 一般20‰,困难30‰ |
闭塞类型 | 自动闭塞 |
动力方式 | 接触网供电:50Hz、25kV |
参考资料:[5][7] |
沪苏湖高速铁路全线设7个办理客运业务的车站,其中上海段2个、江苏段2个、浙江段3个,分别为上海虹桥站、松江南站、汾湖站、盛泽站、南浔站、湖州东站、湖州站,其中上海虹桥站、湖州站、松江南站为既有车站,其他为新建中间站[7]。
序号 | 车站名称 | 车站中心里程 | 车站位置 | 隶属单位 |
---|---|---|---|---|
1 | 上海虹桥站 | D1K0+000 | 上海市闵行区申贵路1500号 | 中国铁路上海局集团有限公司 |
2 | 松江南站 | D1K32+348 | 上海市松江区盐仓路 | |
3 | 汾湖站 | DK72+107 | 江苏省苏州市吴江区汾湖镇 | |
4 | 盛泽站 | DK102+160 | 江苏省苏州市吴江区盛泽镇 | |
5 | 南浔站 | DK120+430 | 浙江省湖州市南浔区南浔镇 | |
6 | 湖州东站 | —— | 浙江省湖州市吴兴区八里店镇 | |
7 | 湖州站 | DK161+894.9247 | 浙江省湖州市吴兴区西塞山路3636号(西) | |
参考资料:[4][17] |
序号 | 车站名称 | 车站中心里程 | 车站位置 | 隶属单位 |
---|---|---|---|---|
1 | 上海虹桥站 | D1K0+000 | 上海市闵行区申贵路1500号 | 中国铁路上海局集团有限公司 |
2 | 松江南站 | D1K32+348 | 上海市松江区盐仓路 | |
3 | 汾湖站 | DK72+107 | 江苏省苏州市吴江区汾湖镇 | |
4 | 盛泽站 | DK102+160 | 江苏省苏州市吴江区盛泽镇 | |
5 | 南浔站 | DK120+430 | 浙江省湖州市南浔区南浔镇 | |
6 | 湖州东站 | —— | 浙江省湖州市吴兴区八里店镇 | |
7 | 湖州站 | DK161+894.9247 | 浙江省湖州市吴兴区西塞山路3636号(西) | |
参考资料:[4][17] |

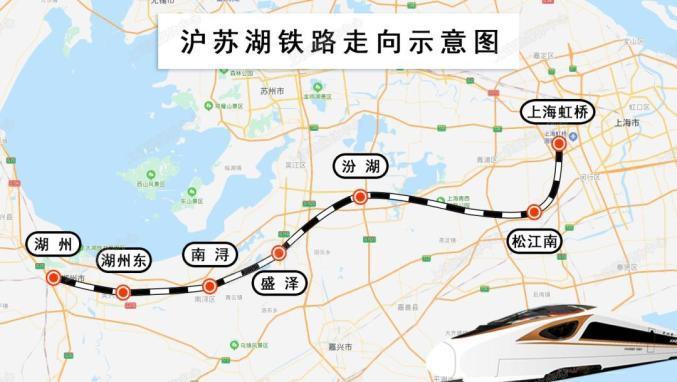

沪苏湖高速铁路自上海虹桥站综合场南咽喉引出,上跨华翔路和虹七下行联络线后,往南下穿沪渝高速公路至七宝站,在七宝站利用到发线(3)道和(5)道,出七宝站后线路设S型曲线转至沪昆铁路上、下行线位下穿沪松公路,尔后基本利用沪昆铁路上、下行线位至李家塘站,在李家塘站南端咽喉依次跨越李莘联络线和沪昆铁路还建工程后,下穿嘉闵高架路,尔后上跨金山支线、沪昆铁路等至沪杭高铁与沪昆铁路之间通道,并行沪杭高铁北侧至松江南站,于沪杭高速铁路松江南站西北向约350米新建沪苏湖车场,出松江南站后,折向西沿申嘉湖高速公路北侧前行,依次跨越沪昆铁路、上海绕城高速、 沪昆高速后,经练塘南侧、金泽北侧,尔后跨越G50,从元荡湖进入江苏省苏州境内;线路进入江苏省苏州市后,在汾湖经济开发区杨文头村南侧(G50北侧)设汾湖站,出站后折向西南上跨沪渝高速公路,绕避黎里镇密集民房厂矿分布区后,往南依次上跨318国道、太浦河,尔后折向西上跨常台高速公路、S227、吴江南北快速干线和京杭运河,绕避北麻漾规划区域,于盛泽镇北侧的盛震公路南侧设盛泽站,出站后继续西行上跨吴江南北快速干线和京杭运河,经盛泽北侧、震泽南侧进入浙江省湖州市境内;进入湖州市后,线路在南浔区南侧设南浔站,尔后沿在建的新318国道南侧西行,在吴兴区规划经五路(区府路)与既有湖盐公路之间预留湖州东站,出站后依次跨越长湖申线和东苕溪,穿过道场山后,依次跨越申嘉湖高速公路、104国道和宁杭高速公路, 尔后折向北引入湖州站,与合杭高速铁路衔接[7]。沪苏湖高速铁路线路走向图
截至2020年7月,沪苏湖高速铁路尚处于建设阶段,尚未开通运营[18]。
