涨价预备费是站在承包人的角度编制的,它没有考虑从编制估算到项目开工这段时间这段时间项目投资的时间价值;其不同于价差预备费,价差预备费是站在发包人的角度,考虑从编制投资估算开始一直到项目竣工这段时间的涨价风险;它们的计算公式也不相同。

案列分析

案例

例题:某项目的静态投资为22310万元,按项目实施进度计划,项目建设期为三年,每年的投资分配使用比例为:第一年20%,第二年55%,第三年25%,建设期内平均价格变动率预测为6%,试估算该项目建设期的涨价预备费。

过去计算公式解:

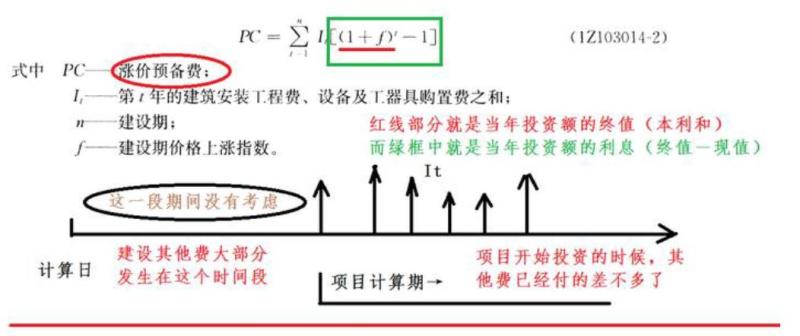

新公式解:

PC1=22310*20%*((1+6%)-1)=267.72

PC2=22310*55%*((1+6%)(1+6%)-1)=1516.6338

PC3=22310*25%*((1+6%)(1+6%)(1+6%)-1)=1065.39274

267.72+1516.6338+1062.39274=2849.74654

单位为万元。

价差预备费

某建设项目建安工程费5000万元,设备购置费3000万元,工程建设其他费用2000万元,已知基本预备费5%。项目建设前期年限为1年,建设期为3年,各年计划额为第一年完成投资20%,第二年60%,第三年20%,年均投资上涨率为6%,求建设项目建设期间涨价预备费?

基本预备费=(5000+3000+2000)×5%=500万元

静态投资=5000+3000+2000+500=10500万元

建设期第一年完成投资=10500×20%=2100万元

第一年涨价预备费为:PF1=2100[(1+6%)-1] =126万元

第二年完成投资=10500×60%=6300万元

第二年涨价预备费为:PF2=6300[(1+6%)(1+6%)-1]=778.69万元

第三年完成投资=10500×20%=2100万元

第三年涨价预备费为:PF3=2100[(1+6%)(1+6%)(1+6%)-1]=401.13万元

所以,建设期的涨价预备费为:PF=126+778.69+401.13=1305.82万元
