兰新高速铁路线路图兰新高速铁路是原中华人民共和国铁道部《中长期铁路网规划(2008年调整)》的重点项目。自7·23甬温线特别重大铁路交通事故后,原中华人民共和国铁道部重新审视铁道建设计划,对兰新高速铁路的设计标准进行了修改。
2009年6月,中国国务院批准《新建兰新铁路第二双线项目建议书》(今兰新高速铁路)。[3]
2009年11月4日,兰新高速铁路正式开工建设。
2010年1月,兰新高速铁路乌鲁木齐南至哈密段开工建设。[4]
2014年6月3日,兰新高速铁路新疆段进入联调联试阶段。[5]
2014年9月1日,兰新高速铁路甘青段进入联调联试阶段。[6]
2014年9月16日,兰新高速铁路乌鲁木齐南至哈密段通过初步验收。
2014年11月16日,兰新高速铁路乌鲁木齐南至哈密段开通运营。[4]
2014年11月25日,兰新高速铁路甘青段正式进入试运行阶段。[7]
2014年12月26日,兰新高速铁路全线开通运营。[8]
2017年7月9日,中国国家高速铁路网“四纵四横”之一徐兰高速铁路西段宝兰州高速铁路正式开通运营,标志着兰新高速铁路全面融入中国高速铁路网。[9]
2020年10月11日,兰(州)新(疆)高速铁路(兰新客专)兰州西至西宁段正式恢复运行。[10]

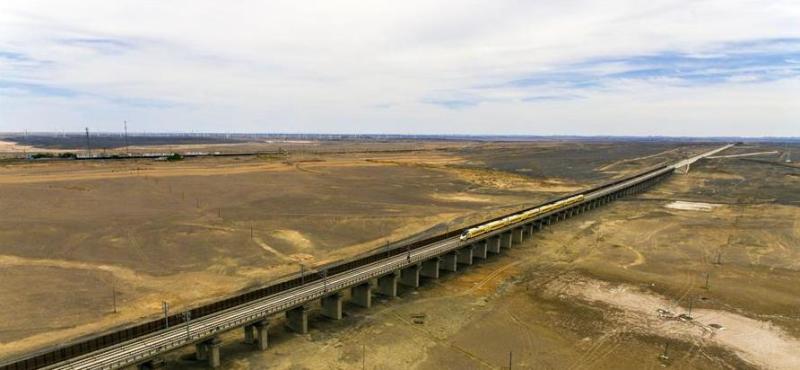

列车行驶在兰新高速铁路上(2017年6月24日)
线路参数 | |
设计速度 | 250千米/小时 |
轨道类型 | 无砟轨道、无缝钢轨 |
轨道标准 | 1435毫米(标准轨) |
最小曲线半径 | 7000米 |
最大坡度 | 一般地段13‰,困难地段20‰ |
闭塞类型 | 自动闭塞 |
电力供应 | |
动力方式 | 接触网供电:50赫兹、25千伏 |
参考资料:[3] |
线路参数 | |
设计速度 | 250千米/小时 |
轨道类型 | 无砟轨道、无缝钢轨 |
轨道标准 | 1435毫米(标准轨) |
最小曲线半径 | 7000米 |
最大坡度 | 一般地段13‰,困难地段20‰ |
闭塞类型 | 自动闭塞 |
电力供应 | |
动力方式 | 接触网供电:50赫兹、25千伏 |
参考资料:[3] |
兰新高速铁路全线共设22个办理客运业务的车站,其中,甘肃段10个、青海段6个、新疆段6个,分别为兰州西站、民和南站、海东站、海东西站、西宁站、大通西站、门源站、民乐站、张掖西站、临泽南站、高台南站、清水北站、酒泉南站、嘉峪关南站、玉门站、柳园南站、哈密站、吐哈站、鄯善北站、吐鲁番北站、乌鲁木齐南站、乌鲁木齐站。[8]
序号 | 站名 | 里程(千米) | 车站位置 | 隶属单位 |
1 | 兰州西站 | 0 | 甘肃省兰州市七里河区 | 中国铁路兰州局集团有限公司 |
2 | 民和南站 | 87 | 青海省海东市民和回族土族自治县川口镇 | 中国铁路青藏集团有限公司 |
3 | 海东站 | 132 | 青海省海东市乐都区 | |
4 | 海东西站 | 163 | 青海省海东市平安区 | |
5 | 西宁站 | 188 | 青海省西宁市互助中路128号 | |
6 | 大通西站 | 231 | 青海省西宁市大通县 | |
7 | 门源站 | 286 | 海省海北藏族自治州门源回族自治县 | |
8 | 民乐站 | 421 | 甘肃省张掖市民乐县洪水镇李尤村 | 中国铁路兰州局集团有限公司 |
9 | 张掖西站 | 485 | 甘肃省张掖市甘州区新墩镇 | |
10 | 临泽南站 | 520 | 甘肃省张掖市临泽县沙河镇 | |
11 | 高台南站 | 566 | 甘肃省张掖市高台县南华镇 | |
12 | 清水北站 | 615 | 甘肃省酒泉市肃州区清水镇 | |
13 | 酒泉南站 | 676 | 甘肃省酒泉市肃州区 | |
14 | 嘉峪关南站 | 697 | 甘肃省嘉峪关市镜铁区文殊镇 | |
15 | 玉门站 | 823 | 甘肃省玉门市玉门镇 | |
16 | 柳园南站 | 986 | 甘肃省瓜州县柳园镇 | 中国铁路乌鲁木齐局集团有限公司 |
17 | 哈密站 | 1247 | 新疆维吾尔自治区哈密市伊州区天山北路 | |
18 | 吐哈站 | 1496 | 新疆维吾尔自治区吐鲁番地区鄯善县 | |
19 | 鄯善北站 | 1528 | 新疆维吾尔自治区吐鲁番地区鄯善县 | |
20 | 吐鲁番北站 | 1619 | 新疆维吾尔自治区吐鲁番市 | |
21 | 乌鲁木齐南站 | 1777 | 新疆维吾尔自治区乌鲁木齐市南站路135号 | |
22 | 乌鲁木齐站 | 1786 | 新疆维吾尔自治区乌鲁木齐市经济技术开发区高铁北六路1号 | |
参考资料:[8][11] |
序号 | 站名 | 里程(千米) | 车站位置 | 隶属单位 |
1 | 兰州西站 | 0 | 甘肃省兰州市七里河区 | 中国铁路兰州局集团有限公司 |
2 | 民和南站 | 87 | 青海省海东市民和回族土族自治县川口镇 | 中国铁路青藏集团有限公司 |
3 | 海东站 | 132 | 青海省海东市乐都区 | |
4 | 海东西站 | 163 | 青海省海东市平安区 | |
5 | 西宁站 | 188 | 青海省西宁市互助中路128号 | |
6 | 大通西站 | 231 | 青海省西宁市大通县 | |
7 | 门源站 | 286 | 海省海北藏族自治州门源回族自治县 | |
8 | 民乐站 | 421 | 甘肃省张掖市民乐县洪水镇李尤村 | 中国铁路兰州局集团有限公司 |
9 | 张掖西站 | 485 | 甘肃省张掖市甘州区新墩镇 | |
10 | 临泽南站 | 520 | 甘肃省张掖市临泽县沙河镇 | |
11 | 高台南站 | 566 | 甘肃省张掖市高台县南华镇 | |
12 | 清水北站 | 615 | 甘肃省酒泉市肃州区清水镇 | |
13 | 酒泉南站 | 676 | 甘肃省酒泉市肃州区 | |
14 | 嘉峪关南站 | 697 | 甘肃省嘉峪关市镜铁区文殊镇 | |
15 | 玉门站 | 823 | 甘肃省玉门市玉门镇 | |
16 | 柳园南站 | 986 | 甘肃省瓜州县柳园镇 | 中国铁路乌鲁木齐局集团有限公司 |
17 | 哈密站 | 1247 | 新疆维吾尔自治区哈密市伊州区天山北路 | |
18 | 吐哈站 | 1496 | 新疆维吾尔自治区吐鲁番地区鄯善县 | |
19 | 鄯善北站 | 1528 | 新疆维吾尔自治区吐鲁番地区鄯善县 | |
20 | 吐鲁番北站 | 1619 | 新疆维吾尔自治区吐鲁番市 | |
21 | 乌鲁木齐南站 | 1777 | 新疆维吾尔自治区乌鲁木齐市南站路135号 | |
22 | 乌鲁木齐站 | 1786 | 新疆维吾尔自治区乌鲁木齐市经济技术开发区高铁北六路1号 | |
参考资料:[8][11] |
沿线风光(7)兰新高速铁路横跨甘肃、青海、新疆3省区,线路全线长1775.779千米,其中,甘肃段全长798.933千米,青海段全长266.923千米,新疆段正线全长709.923千米,全线共设22个办理客运业务的站点。兰新高速铁路东起甘肃省境内兰州西站,途经青海省西宁市,甘肃省张掖市、酒泉市、嘉峪关市,新疆维吾尔自治区哈密市、吐鲁番市,最终引入乌鲁木齐站。[3]
2014年9月5日上午8时30分,D8801次CRH5型动车组准时驶出哈密站,开始了兰新高速铁路哈密至乌鲁木齐南间第一趟试运行任务,标志着兰新高速铁路新疆段正式进入试运行阶段。[12]
2014年11月16日,兰新高速铁路新疆段正式开通运营。
2014年12月26日,兰新高速铁路全线开通运营。兰新高速铁路开通初期开行D字头列车4对,其中,2014年11月16日首发日开行动车3对,2014年11月17日开行4对动车。[4]
2016年1月18日上午,兰新高速铁路青海民和至乐都区间张家庄隧道发生地质灾害,发往青海西宁、甘肃嘉峪关、新疆乌鲁木齐方向的高铁列车全部停运。
2016年5月1日起,由于青海境内张家庄隧道恢复通车,兰新高速铁路恢复基本列车运行图。[13]
2017年9月21日起,兰新高速铁路实行新的列车运行图,因兰新高速铁路甘青段施工影响,兰州(西)~乌鲁木齐调整为4对、兰州西(兰州)~嘉峪关南(玉门)间10对、兰州西~西宁间动车9.5对,并且兰州~嘉峪关/乌鲁木齐~哈密间春运期间动车组重连运行。部分跨局列车运行区段、站点、车次、车型也进行了调整。[14]
2021年12月5日,兰新高铁山丹马场站正式开通运营,成为中国首个在高寒高海拔地区既有高铁营业线上增建的客运站。[15]
2014年11月16日,兰新高速铁路新疆段开通运营,共有3700余名旅客乘坐首日动车组列车。[16]
2017年4月28日,兰新高速铁路新疆段各车站单日发送旅客达到10078人次,首次超过1万人次。[17]
2017年上半年,兰新高速铁路新疆段各车站发送旅客超过210万人次。[18]
兰新高速铁路运行的各类型列车(2)兰新高速铁路先后采用CRH5A、CRH5G、CRH2G等型号的动车组列车。2016年之前,兰新高速铁路主要运行的动车组列车CRH5A、CRH5G型动车组列车,CRH5G型动车组车体使用耐严寒的材料,并优化转向架、给水卫生系统、空调系统、电气结构等,能更好地适应高寒环境,被称为“高寒战士”,舒适度有较大提升。[19]2016年后,兰新高速铁路主要运行的动车组列车更换为CRH2G型动车组列车,CRH2G型动车组列车由中车青岛四方机车车辆股份有限公司自主研制,相比于CRH5型动车组列车,其耐高低温性能更加突出,CRH2G型动车组列车攻克了耐高寒、抗风沙、耐高温、适应高海拔、防紫外线老化五大技术难题,能同时经受±40℃的高寒高温、能在11级大风下安全运行、拥有3道“保护罩”防沙尘。2015年12月10日上午,CRH2G型动车组列车首次在新疆乌鲁木齐动车所亮相。[20]
兰新高速铁路(4)
兰新高速铁路新疆段要途经4大风区。其中,“百里风区”、“三十里风区”的风力最为强劲,部分区段最大时速达60米/秒,相当于十七级风。为此,铁路建设部门在戈壁路段建设了钢筋混凝土挡风墙,在124座桥梁路段,安装了由不同尺寸的H形钢柱和开孔波形钢板组成的挡风屏,风力最为强劲的百里风区核心地带,在路基上拼装了一座长1.2公里的防风明洞。这些防风工程和技术的运用,保障了列车运行安全。
小峡湟水河特大桥设计为双线特大桥,全长1135.05米,是兰新高速铁路的重点控制工程。该桥的重难点是三联连续梁施工,分别跨109国道、湟水河、兰西高速公路、兰青铁路上下行线,是兰新高速铁路中地理位置最特殊的桥梁之一。

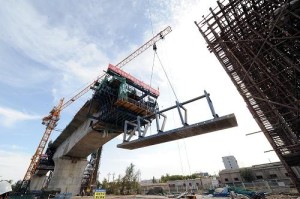

新疆哈密立交特大桥(3)新疆哈密立交特大桥是兰新高速铁路重点控制性工程,全长19.287千米,共有桥孔584孔,是兰新高速铁路建设中最长的横跨大桥。2011年11月14日,兰新高速铁路新疆哈密立交特大桥百米跨连续梁浇筑完成,成功合龙。
祁连山2号隧道位于青海省门源县城以西60公里的祁连山高山区,隧道两头分别连接青海、甘肃两省。这一隧道全长9.49千米,最高海拔4345米,最大埋深超过800米,开挖断面达160平方米,截至2014年10月,是世界上海拔最高、建设标准最高和施工难度最大的高速铁路隧道,属Ⅰ级高风险隧道。2014年1月28日,祁连山2号隧道全线贯通。[21][22]
达坂山隧道全长15918米,位于青海省大通县和门源县境内达坂山中高山区,海拔3000米至4200米,穿越达坂山主峰,是世界最长的高原高速铁路隧道。[22]
2017年11月10日,由中铁五局机械化公司承建的兰新高速铁路西店村2#特大桥入选2016~2017年度中国国家优质工程奖。
