关键线路

关键线路

特性 一个项目的关键线路可能不止一条
中文名 关键线路
别称 关键路径
目录导航

关键工作

在网络计划中,总时差最小的工作称为关键工作[1]。当网络计划的计划工期与计算工期相同时,总时差为零的工作为关键工作[2]

在网络计划的实施过程中,关键工作的实际进度提前或拖后,均会对总工期产生影响。因此,关键工作的实际进度是工程进度控制工作的重点。[1]

简介

关键线路也称关键路径[3]。网络计划中,自始至终全部由关键工作组成的线路或线路上总的工作持续时间(总工期)最长的路线叫作关键线路[4]

一个项目中,可能有多于一条的关键线路,网络图上的关键线路可用双线或粗线标注。

关键线路的确定

当计算出网络计划的时间参数后,该网络计划的关键线路就十分容易确定,确定方法有如下几种:

1)从网络图起点开始到终点为止,工期最长的路线即为关键线路;

2)将网络图起点开始到终点工作总时差为0或为最小值的关键工作串联起来,即为关键线路;

3)将时差为最小值的节点串联起来,即为关键线路。[4]

例如,一个项目的完成由如下的工作组成,其关系如下表所示

工作名称 A B C D E F G
紧前工作 A A B B CD EF
时间/周 6 3 8 4 5 7 6

①绘制出该项目的网络图,如概述图所示(图中为双代号网络图)

对于简单的网络图,直接可以从网络图中看出工期最长的路线(利用上面的第一种方法)。

对于复杂的网络图,需要计算各工作总时差(工作最迟开始时间与最早开始时间之差)或各节点的时差(节点最迟时间与最早时间之差)来得到关键线路,即利用上面的第二和第三种方法,具体见下面的步骤②-⑤。

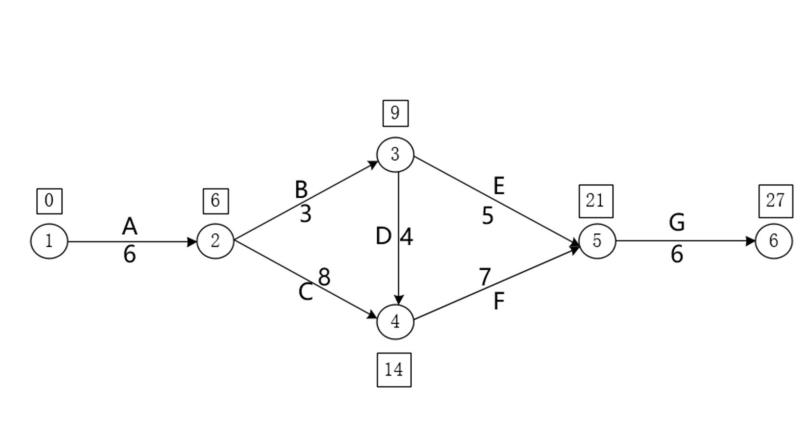

②计算每一个节点的最早时间,并将该时间填于黑色的“口”中标于圆圈旁,如下图1所示

图1 每一个节点最早时间图1 每一个节点最早时间

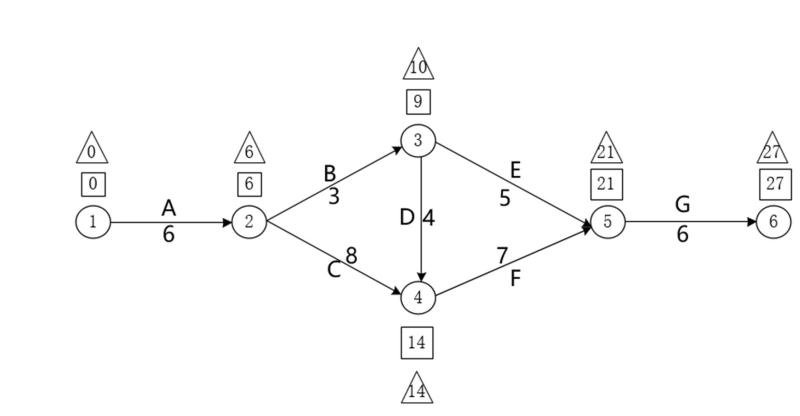

③计算每一个节点的最迟时间,并将该时间填于黑色的“△”中标于圆圈旁,如下图2所示

图2 每一个节点最迟时间图2 每一个节点最迟时间

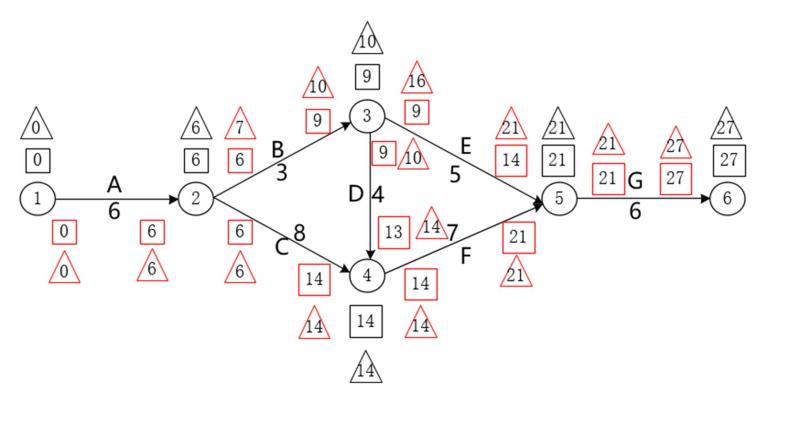

④计算每一项工作的最早开始时间ES和最早结束时间EF,并将该时间填于红色的“口”中标于圆圈旁,如下图3所示

图3 每一项工作的ES和EF图3 每一项工作的ES和EF

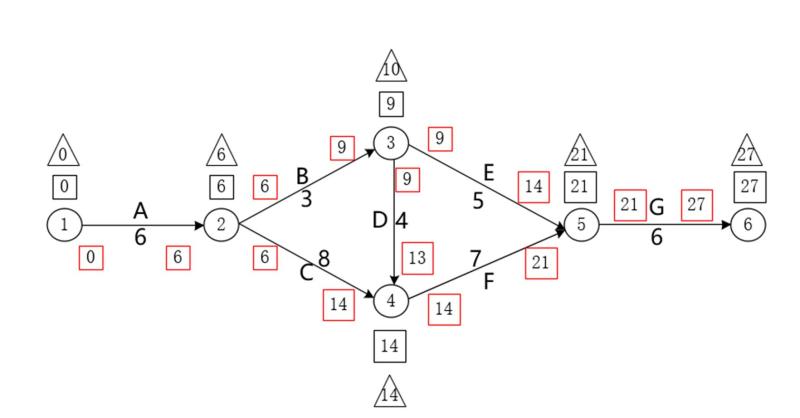

⑤计算每一项工作的最迟开始时间LS和最迟结束时间LF,并将该时间填于红色的“△”中标于圆圈旁,如下图4所示

图4 每一项工作的LS和LF图4 每一项工作的LS和LF

⑥从上面的步骤②和③中可以看出节点①、②、④、⑤和⑥的时差最小且为0,即关键线路为

⑦从上面的步骤④和⑤中可以看出工作A、C、F和G的总时差最小且为0,即关键线路为

主要用途

工作名称 A B C D E F G
紧前工作 A A B B CD EF
时间/周 6 3 8 4 5 7 6

词条图册

制定计划、监控进度,例如制定新产品开发的推行计划及监控其进度、制定产品的改良计划及监控其进度等。[5]
