2014年3月26日,管委会批复同意《东湖国家自主创新示范区公共交通系统实施性规划(2013-2030)》,明确高新区将建设9条有轨电车,总长度168公里。

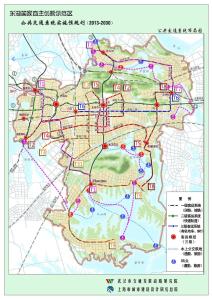

武汉光谷有轨电车线路总规划图
有轨电车 T1、T2 示范线[1]是光谷新型绿色公共交通工具,引领光谷提前进入有轨电车时代,是光谷的城市景观风景线。示范线引导新城发展与提升旧城品质并重,其中T1 线布设于建成区,连接鲁巷—关山— 金融港— 凤凰山产业园, 满足现状出行需求,改善公交出行条件,里程15.8km。T2 线将西部建成区与东部拓展区相连接,支撑主轴东扩,里程 19.6km。示范线覆盖了特色欧洲风貌区、现代都市展示区、科技研发产业区、绿色休闲风情区、体育健康活力区和金融服务商业区等区内特色,体现有轨电车示范线路服务功能的多元化。
东湖高新区现代有轨电车T1、T2示范线工程[2]为武汉市重点工程,于2014年12月28日开工建设[3],划2016年底建成运营,项目总投资约68亿元。

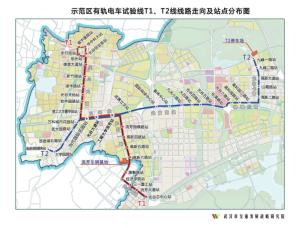

有轨电车试验线T1、T2线线路走向及站点图
有轨电车 T1、T2 示范线原设计为 2 条独立运行的线路。经优化后,一期建成可实现 3 个交路的灵活运营组织;二期建成可实现 6 个交路的运营组织,实现了最大限度地优化组合。在不增加线路长度、投资的情况下,实现了 6 个方向的灵活运营组织,运营线路总里程 101.9km,可充分保障客流便捷乘坐有轨电车,也可实现投资收益和社会效益最大化。通过同台换乘、立体换乘等多种方式,实现与城际铁路、地铁、BRT、常规公交等交通方式的一体化衔接,实现 6 个交叉路口不同客运方式的无缝换乘;通过无障碍设计、二次过街、降噪减震等人性化措施,践行绿色、低碳、生态、环保的出行理念。

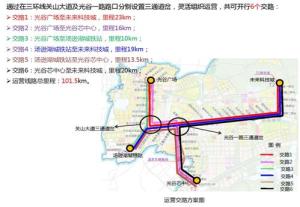

运营交路方案图
光谷有轨电车T1示范线:北起珞喻路华中大站,南至光谷芯中心站(一期终点为光谷一路地铁佛祖岭站),全长16.8km,共设车站22座,一期设站17座。线路沿珞瑜路、珞雄路、利嘉中路、关山大道、三环线、光谷一路、光谷大道布置,在“三环线当代国际花园站~三环线工程大学站”3站2区间与T2线共线运营,共线里程2.526km。
光谷有轨电车T2示范线:西起三园路汤逊湖城铁站,东至九峰一路光谷植物园站,全长19.6km,共设车站25座(含共线段3座)。线路沿三园路、大学园路、武黄高速、神墩五路、光谷七路、九峰一路布置。
T1线北起光谷步行街,南至光谷芯中心,覆盖南北向成熟区;T2线西起汤逊湖城铁站,东至未来科技城,覆盖东西向引领区。
武汉光谷现代有轨电车运营有限公司决定自2019年11月11日起,L1线首班车提前半小时,L2线末班车延后2小时,具体调整如下:[4]
L1线:
华中大站,首班车时间从6时30分提前至6时,末班车22时(不变);
佛祖岭站,首班车从6时30分提前至6时,末班车21时30分(不变)。
L2线:
城铁汤逊湖站,首班车6时30分(不变),末班车时间从20时延长至22时;
光谷植物园站,首班车6时30分(不变),末班车时间从19时延长至21时。
该调整方案已于2019年11月6日起试行,将于11月11日正式施行。
目前,光谷的2条有轨电车线自2018年4月1日开通试运营以来,总体运营情况良好。
截至2019年11月5日,2条有轨电车客流总量超过1500万人次,达1562万人次,日均客流2.68万人次。
有轨电车T1、T2示范线车辆采用100%低地板钢轮钢轨现代有轨电车,正线和车辆段均采用超级电容供电的供电方式,在沿线车站和车辆段内设置充电桩。
有轨电车T1、T2线采用能量型超级电容供电制式。能量型超级电容具有存储电量大、续航能力强、不需要站站充电的特点。有轨电车T1、T2线车辆超级电容的配置将充分考虑营运线路爬坡、最大站间距、空调用电、路口堵车、总体运营里程等安全运营风险。
票价:初定2元/人次,全程一票制。(最终,以相关政府部门批复为准)
车票制式采用单一票价制,售检票采用车下售票,车上检票的方式,兼容武汉公交一卡通,并实现与一卡通公司的清分功能。
线路采用专用路权形式,在交叉口处与道路交通混合运行。智能交通系统路口采用相对优先和绝对优先相结合的方式。线路有路中、路侧两种敷设方式。
2014年3月26日,管委会批复同意《东湖国家自主创新示范区公共交通系统实施性规划(2013-2030)》,明确高新区将建设9条有轨电车,总长度168公里。
2014年6月3日,有轨电车T1、T2示范线项目建议书在高新区完成批复,解决了有轨电车审批权限问题。
2014年10月20日,完成有轨电车T1、T2示范线环评公众调查工作。
2014年10月22日,市委常委、东湖高新区党工委书记胡立山主持常务会,高新区常委会原则同意高新区有轨电车T1、T2示范线总体规划设计方案及“BP+PPP”的创新投融资模式。
2014年10月,完成有轨电车T1、T2示范线先期开工断面初勘、详勘工作;肯定了全线总体方案。
2014年11月3日,完成有轨电车T1、T2示范线水土保持方案许可批复,获得水土保持方案合格证。
2014年11月10日,召开了有轨电车T1示范线环评专家评审会。
2014年11月11日,召开了有轨电车T1示范线能评专家评审会,能评报告书通过专家评审。
2014年11月18日,完成了有轨电车T1、T2示范线稳评在维稳办的备案,并获得批复。
2014年11月27日,召开了有轨电车T1示范线环评报告书复核审查会议,环评报告书通过专家评审。
2014年11月28日,召开了有轨电车T2示范线环评专家评审会,环评报告书通过专家评审。
2014年12月2日,完成T1、T2示范线选址意见书及用地红线。
2014年12月5-6日,有轨电车T1、T2示范线初步设计全国专家评审会召开,初步设计方案通过专家评审。
2014年12月12日,完成有轨电车T1、T2示范线线管网综合规划方案修规专家评审,确定管线迁改原则和实施方案。
2014年12月28日,东湖高新区现代有轨电车T1、T2示范线工程正式开工建设。
2018年1月18日,光谷有轨电车T1、T2示范线,向所有市民免费开放试乘一天。
市民从早上6:30便可试乘,一直到晚上21:30,可在2条线的任一任一站点上下车。试乘期间,2条线列车开行交路方案:交路L1(华中大站--佛祖岭站)、交路L2(汤逊湖城铁站--光谷植物园站)。首末站发车时间均为:6:30,收班时间均为:21:30。[5]、
2021年9月27日,第十八届中国土木工程詹天佑奖正式颁发,武汉光谷有轨电车在列。[6]
