邢和铁路

邢和铁路

中文名 邢和铁路
通车时间 预计2019年
正线数目 单线(预留复线条件)
正线全长 134.6公里
铁路等级 国铁Ⅰ级
起点 小康庄站
设计时速 120公里/小时
到发线长度 1050米
目录导航

路段介绍

邢和铁路,东起河北省邢台市桥东区,途径河北省桥西区(邢台)、邢台县,西至山西省和顺县,远期连接太原,正线全长134.6公里,新建阳涉铁路联络线7.41公里,阳涉线改建2.1公里,京广线邢台站至小康庄站增建第三线5.655公里。邢和铁路全线共设有14个车站,西与阳涉铁路、太和铁路在和顺站交汇,东与邯黄铁路在鸡泽站交汇,为晋煤东运开辟另一条出海通道,已于2015年11月30日正式开工建设,预计工期42个月,将于2019年竣工。规项目定位以煤炭运输为主,兼顾其他货物运输及客运,规划客车2对/日,货运4000万吨/年。邢和铁路途径邢台太行大峡谷风景名胜区、邢台峡谷群地质公园、天河山风景名胜区、九龙峡风景名胜区,有利于太行山沿途景区的开发,该线路完善了区域铁路网格局,增加了区域路网运输组织的灵活性,成为山西中南部最便捷的出海通道,对地方经济发展,保障邢台地区及邯黄沿线煤炭供给具有重要意义。

车站设置

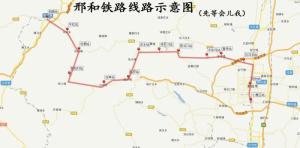

邢和铁路线路示意图邢和铁路线路示意图小康庄站——邢台站——白马河站——皇寺站——东张马站——西河口站——将军川站——浆水站——路罗站——白岸站——骆驼村站——松烟站——平松站——和顺站

交汇线路

小康庄站:京广铁路、邢黄铁路

邢台站、白马河站:京广铁路

和 顺 站:阳涉铁路、太和铁路(规划)

正式开工

2015年11月30日17点18分,山西和顺至河北邢台铁路工程(简称邢和铁路)全线第一桩成功开钻,这也标志着由中铁六局石家庄铁建公司等施工单位承建的邢和铁路工程正式开工建设。预计工期42个月,将于2019年竣工。

此次开钻的邢和铁路跨邢昔公路特大桥位于邢台县皇寺镇东羊卧村附近,全长984米,为全线重大控制性工程,是铺架主线上的重要控制节点。中铁六局石家庄铁建公司负责施工的邢和铁路工程HXZQ-3标段位于邢台市、邢台县境内,全长39.049km。

项目进程

2009年8月,中铁五院编制完成项目的预可行研究报告。

2010年6月,中铁五院编制完成项目的可行性研究文件。

2010年12月,国家发展与改革委员会以发改基础〔2010〕2900号文对本项目建议书予以批复。[1]

2013年8月,中咨公司对可行性研究文件审查并完成了可行性研究的修改工作。根据北京铁路局和邢铁路建设筹备组的委托,中铁第一、五勘察设计院集团有限公司承担本项目的环境影响评价工作。

2014年6月,环保部批复环境影响报告。

2014年9月,国家发展与改革委员会批复可行性研究报告。

2014年12月,施工图审核完毕,正开展招投标工作。

2015年11月26日至27日,召开的中共邢台市第八届委员会第八次全体会议上,将邢和铁路复线建设列入邢台市十三五时期经济社会发展目标。
2015年11月30日,正式开工建设。由中铁六局石家庄铁建公司承建的邢台至和顺铁路工程跨邢昔公路特大桥开工建设。该桥位于邢台县皇寺镇东羊卧村附近,全长984米,为全线重大控制性工程,是和邢铁路全线首个开工建设的桥梁。

环保部批复

中国铁路总公司:

你公司《关于报送新建和顺至邢台铁路环境影响报告书的函》(铁总计统函〔2014〕386号)收悉。经研究,批复如下:
一、本工程起自山西省和顺县,经左权县,止于河北省邢台县。线路全长128.907公里,为国铁I级单线电气化铁路,设计速度目标值100公里/小时,线路采用重型轨道标准,大于1公里的隧道采用无砟轨道,其他地段均采用有砟轨道,一次铺设区间无缝线路。主要运输货物为煤炭,兼顾旅客运输,货车牵引质量5000吨,客车14辆编组。全线共设车站14座、线路所1处。相关工程包括阳涉联络线7.41公里,阳涉线改建 2.101公里,京广线增建第三线 5.655公里。
项目建设符合国家产业政策、《中长期铁路网规划(2008年调整)》、《铁路“十二五”发展规划》及沿线各城市总体规划。受自然环境、施工条件等因素制约,工程需穿越太行大峡谷国家级风景名胜区、天河山省级风景名胜区、九龙峡省级风景名胜区、河北邢台峡谷群国家地质公园、南水北调中线工程总干渠水源保护区、邢台市地下饮用水源保护区等环境敏感区,均取得了相关主管部门许可文件,并提出相应保护措施。在全面落实环境影响报告书和本批复提出的各项生态保护和污染防治措施后,项目建设对环境的不利影响能够得到有效减缓和控制。我部原则同意你公司按照环境影响报告书中所列建设项目的性质、规模、选址选线、拟采取的环境保护措施等内容进行建设。
二、项目建设与运营管理中应重点做好的工作
(一)严格落实噪声和振动防治措施。经过邢台市区路线方案应进一步优化。对新建铁路外侧轨道中心线30米以内的148户居民采取搬迁措施,并按“以新带老”原则对既有铁路外侧轨道中心线30米以内的12户居民点路段设置声屏障。对全线距铁路外侧轨道中心线30米以外噪声预测超标的23处敏感点共设置11205延米声屏障、1700平方米隔声窗。高噪声施工机械应远离敏感区布设,并采取隔声措施。合理安排施工时间,夜间不得安排施工,必须连续作业的,应向有关主管部门报告并获得许可。设计中结合工程所在区域特点,选择适宜的吸声材料声屏障确保降噪效果。
营运期根据实际监测结果,增补完善隔声降噪和减振措施。 距铁路外侧轨道中心线30米处的铁路噪声必须满足《铁路边界噪声限值及其测量方法》(GB12525-90)相应标准。对铁路两侧进行绿化美化,改善环境质量。配合沿线地方政府有关部门合理规划铁路两侧土地利用,严禁新建学校、医院、居民住宅等噪声敏感建筑。
(二)加强水环境保护。施工期禁止在南水北调中线工程总干渠水源保护区一级保护区、邢台市地下饮用水源保护区和临近地表水体区域设置施工营地、料场、泥浆沉淀池等临时工程,施工场地内的雨水径流、冲洗废水及施工泥浆水等应进行收集,沉淀处理后回用不外排。跨越南水北调中线工程总干渠特大桥不设水中墩台,基础施工时采用钢板桩防护。
优化穿越风景名胜区的隧道线位和施工工艺,采取封堵措施,最大限度减少隧道施工产生的涌水。开展穿越太行大峡谷国家级风景名胜区区域水文地质研究。加强施工期和营运期对隧道区域的地下水和居民饮水井的监测,预留相关费用,制定应急预案,对居民饮水井造成影响时及时启动替代供水方案,采取补偿措施。
和顺站、和顺机务整备所各增设一套SBR处理系统,邢台站、邢台机务折返段增设厌氧滤罐处理设备。各车站污水经处理达标后尽量回用或综合利用。
(三)强化生态保护措施。施工期应严格控制施工范围,合理布局施工场地,减少对地表扰动和植被破坏。对占用的基本农田依据“占一补一”的原则复垦或异地开垦,施工表土剥离单独堆存,用于施工结束后的土地整治和植被恢复。做好土石方平衡,减少弃渣量。施工弃渣应送至指定地点堆存,弃渣场应先挡后弃,设置挡渣坝及导排水措施。减少临时工程设置,禁止在穿越的风景名胜区内设置施工营地等大型临时设施,作好优化隧道线位和施工工艺,尽量不设斜井,必须设斜井时要减少斜井施工场地的填挖面积,施工后及时封堵并恢复原貌。采用非爆破方式施工,必须使用爆破方式时要进行试爆,合理确定炸药量和爆破强度,确保不会对景区景观产生不利影响。
隧道进口采用挡翼墙式洞口,隧道上方和隧道口两侧设置围挡或夜光板,施工后对隧道口、施工便道、渣场等及时恢复绿化。穿越敏感区的隧道入口和桥梁应开展景观设计。结合野生动物调查结果适当加密涵洞设置数量,减缓对野生动物的阻隔影响。施工期编制穿越河北邢台峡谷群国家地质公园地质遗迹保护规划和实施方案,施工后及时对公园及附近路段进行生态恢复。
(四)做好大气污染防治。加强施工期扬尘控制,城市区域施工必须采取作业场所围挡、物料堆场遮盖、施工区域洒水等措施。禁止施工现场搅拌砂浆和混凝土。施工渣土运输必须覆盖,选择居民较少的运输路线,运输车辆应定期清洗。营运期沿线车站使用市政供暖或采用清洁能源,对既有老旧锅炉进行“以新带老”替代,确保烟尘和废气达标排放。采用喷淋抑尘化学剂措施控制运煤车煤尘污染。
(五)强化环境风险防范措施。跨越南水北调中线工程总干渠特大桥设置桥面径流收集系统,桥面排水收集后排至一级保护区范围外;桥面设护轮轨防止列车脱轨。配备专业队伍和设备器材,制定穿越水源保护区路段的环境风险应急预案,与地方环保部门建立联动机制。
(六)牵引变电所选址应远离环境敏感目标。对列车运行影响电视信号接收质量的居民予以补偿,采取接入有线电视网或卫星天线接收措施。
三、工程建设必须严格执行环境保护设施与主体工程同时设计、同时施工、同时投产使用的环境保护“三同时”规定,将各项环境保护措施落到实处。明确环境保护主体责任,细化环保投资概算,落实环境保护设计合同,将生态保护与污染防治措施纳入施工承包合同中。开展工程环境监理,定期向当地环境保护行政主管部门提交环境监理报告。
在项目实施过程中,如需对本项目环评及批复文件同意的有关内容进行调整,必须以书面形式向我部报告,并按有关规定办理变更环评手续。工程竣工后,必须按规定程序向我部申请竣工环境保护验收。经验收合格后,工程方能正式投入营运。
四、我部委托华北环境保护督查中心、山西省和河北省环境保护厅,分别负责行政区内项目建设的“三同时”监督检查和管理工作。
五、你公司应在收到本批复后20个工作日内,将批准后的环境影响报告书分送我部华北环境保护督查中心,山西省、河北省环境保护厅,以及晋中市、邢台市环境保护局,并接受各级环境保护行政主管部门的日常监督检查。
环境保护部
2014年6月12日
抄送:国家发展和改革委员会,山西省、河北省环境保护厅,晋中市、邢台市环境保护局,中铁第一勘察设计院集团有限公司,环境保护部华北环境保护督查中心、环境工程评估中心。
环境保护部办公厅2014年6月12日印发

发改委批复

发改基础[2014]2199号

中国铁路总公司,河北省、山西省发展改革委:

中国铁路总公司和河北省、山西省人民政府《关于报送新建和顺至邢台铁路可行性研究报告的函》(铁总计统函[2013]460号)收悉。经研究,现批复如下:

一、为完善铁路网布局、适应煤炭运输需求、促进区域经济社会发展,同意报来的项目主要建设方案。

二、主要建设内容和技术标准

(一)主要建设内容。新建线路西起阳泉至涉县铁路和顺站,东至京广铁路小康庄站,全线共设和顺、平松、松烟、骆驼村、白岸、路罗、浆水、将军川、西河口、东张马、皇寺、白马河、邢台及小康庄14个车站,其中和顺、邢台及小康庄为既有站。

(二)项目功能定位。以煤炭运输为主,兼顾其他货物运输及客运。

(三)主要技术标准。铁路等级:国铁Ⅰ级。正线数目:单线。最小曲线半径:一般地段800米,困难地段600米。限制坡度:上行6 ,下行14 。牵引种类:电力。牵引质量:5000吨。到发线有效长:1050米。闭塞类型:半自动闭塞。其他技术标准应符合《铁路线路设计规范》(GB50090-2006)。

(四)规划运输能力。客车2对/日,货运4000万吨/年。

三、投资估算、资金来源及建设安排

项目总投资66.4亿元,其中工程投资65.1亿元、机车车辆购置费1.3亿元。资金来源为:项目资本金约占总投资的48.2%,计32亿元,其中,中国铁路总公司承担9亿元,使用铁路建设基金等资金;河北省承担23亿元,由省政府负责筹措;河北、山西省负责境内段征地拆迁工作,相关征地拆迁费用经出资各方认可后按实计入项目概算。资本金以外的资金利用国内银行贷款解决。

由项目投资各方按照《公司法》组建合资铁路公司作为项目法人,负责铁路工程建设和运营管理。

建设工期为3.5年。

四、下阶段工作。结合路网布局,进一步优化线路和引入枢纽方案。尽快组建项目法人,落实股东出资。

五、要加强建设管理,确保工程质量和安全。从严控制用地规模,节约和集约利用土地,落实征地拆迁、节能环保和社会风险防范等相关政策和措施。

六、请国家电网公司同步安排外部电源电力工程,保证与本项目同步建成。请工业和信息化部、总参信息化部在通信迁改等方面给予支持配合。

七、如需对本项目审批文件所确定的内容进行调整,请及时以书面形式向我委报告,并按照有关规定办理。

国家发展改革委

2014年9月28日

代招标公告

招标条件

本招标项目新建和顺至邢台铁路建设工程已由中华人民共和国发展改革委员会以《国家发展改革委关于新建和顺至邢台(小康庄)铁路可行性研究报告的批复》(发改基础[2014]2199号)、《中国铁路总公司 河北省人民政府山西省人民政府关于新建和顺至邢台铁路初步设计的批复》(铁总办函[2014]1500号)批复,招标计划已铁路总公司批复《中国铁路总公司关于新建和顺至邢台铁路工程先期开工段站前工程施工及全线监理、三电迁改招标计划的批复》(铁总建设函[2014]1589号)批复。

资金来源由中国铁路总公司、河北省、山西省负责筹措。北京铁路局受委托作为招标人,承办单位为北京铁路局和顺至邢台铁路工程建设筹备组。项目已具备招标条件,现对本工程先期开工段站前标段进行公开招标,特邀请有意向的潜在投标人(以下简称申请人)提出资格预审申请。

项目与范围

2.1工程概况

新建线路西起阳泉至涉县铁路和顺县站,东至京广铁路小康庄站,正线全长134.6公里。新建本线至阳涉铁路联络线工程7.4公里。全线共设和顺县、平松、松烟、骆驼村、白岸、路罗、浆水、将军川、西河口、东张马、皇寺、白马河、邢台及小康庄14个车站,其中和顺、邢台及小康庄为既有站。

2.2工程范围

(1)阳涉线和顺县站中心(和邢DK0+000=阳涉K86+401)至京广铁路邢台站中心(和邢D1K137+177.15=京广上行K378+661.42),线路长度129.059km,正线建筑长度(含和顺站和邢台站)131.581km,其中,山西段建筑长度40.708km,河北段90.873km。(2)京广铁路邢台站中心至小康庄站中心(K385+347)增建第三线长6.691km,建筑长度4.004km。(3)阳涉铁路邢村线路所至本线(平松站中心)联络线长7.556km,单线绕行段建筑长度4.350km,并行和邢正线段建筑长度2.465km。

2.3主要工程量

全线桥梁、隧道等主要工程量较大,桥隧工程多呈相间交替出现,部分地段桥隧道间夹少部分路基段。和邢线正线主要工程分布情况如下:

(1)路基工程① 全线路基土石方概况正线区间路基断面方为786.82×104m3,路基平均每公里土石方约18.19×104m3;邢台至小康庄三线区间路基断面方为9.48×104m3,平均路基每公里土石方约2.72×104m3;阳涉联络线路基断面方为50.13×104m3,平均路基每公里土石方约17.82×104m3;改阳涉线路基断面方为5.71×104m3。② 全线路基工程主要加固防护数量正线路基支挡加固及防护(含钢筋混凝土)圬工总量为48.67×104m3,锚杆总量16.56×104m,预应力锚索总量5.98×104m,草灌护坡177.74×104m2,基材植生22.09×104m2,地基处理:强夯4.46×104m2,冲击压实50.47×104m2,灰土挤密桩0.87×104m,CFG桩3.71×104m,旋喷桩0.39×104m,水泥土挤密桩0.42×104m,岩溶注浆1.95×104m3;区间路基附属工程圬工总量为4.00×104m3;三线路基支挡及防护(含钢筋混凝土)圬工总量为0.34×104m3,区间路基附属工程圬工总量为0.17×104m3; 阳涉联络线路基支挡及防护(含钢筋混凝土)圬工总量为1.86×104m3,锚杆总量10.74×104Kg;区间路基附属工程圬工总量为0.32×104m3; 改阳涉线路基支挡及防护圬工总量为0.47×104m3。

(2)桥梁工程新建铁路和邢正线桥梁长度24.81km,共有特大、大、中桥梁62座,正线小桥涵227座;联络线桥梁长度0.955km,共有特大桥1座,涵洞11座;邢台站至小康庄站增建三线大中桥3座共0.52km,涵洞5座;阳涉线改建共有涵洞9座;全线改移公路有上跨桥12座共1.22km,涵洞11座。

(3)隧道工程隧道长度43.789公里,除白泉隧道为双线隧道外,其余全部为单线隧道。

(4)铺架工程本线正线铺轨为131.336铺轨公里,架设T梁811孔。其它支线工程铺轨10.18铺轨公里,架设T梁26孔。

(5)四电工程铺设通信光、电缆834.8公里;联锁道岔218组;电力线路344.5公里;接触网267.275条公里。

(6)其它站后工程① 房建工程本线新建生产、生产附属房屋建筑面积总量45321平方米。② 给排水工程全线共设13个车站,其中既有给水站2个,分别为和顺县站、邢台站;新建生活供水站11个,依次为平松、松烟、骆驼村、白岸、路罗、浆水、将军川、西河口、东张马、皇寺、白马河站。沿线新建生活供水点2个,为邢村线路所和皇寺区间牵引变电所。

(7)站场工程全线共设车站14处,其中中间站5个,会让站9个,另在阳涉线上设线路所1个—邢村线路所。涉及既有线改造的车站为和顺及邢台车站。

(8)主要技术标准:铁路等级:I级。正线数目:单线。最小曲线半径:一般800m,困难600m。限制坡度:上行6‰、下行最大坡度14‰。到发线有效长度:1050m。牵引种类:电力。牵引质量:5000t。闭塞类型:半自动闭塞。设计速度:120km/h

2.4招标范围及其标段划分

2.4.1招标范围

本工程施工图设计范围内的全部建设监理工作(含竣工验收至保修期)。

2.4.2标段划分

监理招标划分为第Ⅰ标段;第Ⅱ标段。Ⅰ标段:DK0+000至DK84+556,为起点至宋家庄川特大桥邢台端台尾,长84.556km。包含长度内路基、桥梁、隧道、房屋建筑、其他运营生产设备及建筑物、四电、三电迁改等,含阳涉联络线及阳涉线改建,不含架梁铺轨工程。Ⅱ标段:DK84+556至DK137+177,为宋家庄川特大桥邢台端台尾至终点,长52.621km。包含长度内路基、桥梁、隧道、房屋建筑、其他运营生产设备及建筑物、四电、三电迁改、全线铺轨及桥梁制架、铺架基地等,包含邢台接轨站、京广三线。

2.5工期

本次招标工程建设总工期为42个月(含联调联试及运行试验)。拟于2014年12月25日开工,2018年6月25 日前竣工,具体工期按照批复的指导性施工组织设计要求。
