中文名 南京地铁7号线
起讫站 仙新路站、西善桥站
线路类型 全部为地下线
开通日期 计划于2021年
途径区域 栖霞区、鼓楼区、建邺区和雨花台区
车站数量 27座
运营速度 最高80km/h
开工时间 2017年11月29日
目录导航

发展历程

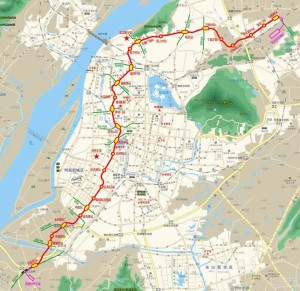

南京地铁7号线线路走向图南京地铁7号线线路走向图2015年5月,《南京市城市轨道交通建设规划(2015—2020年)》获国家发改委批复,共有8条地铁线入选,包括1号线北延、2号线西延、3号线三期、5号线、6号线、7号线、9号线一期和10号线二期工程,总长度157.2千米。

2015年6月15日,南京地铁7号线工程勘察、设计类项目招标咨询(DS7-XY01-01标)开始招标。

2015年11月5日,南京地铁7号线工程单项设计、地质勘察、可行性研究报告编制及设计总体-总包管理、勘察设计审查、岩土工程咨询等相关事务开始招标。

2016年1月27日,南京地铁7号线环境影响评价报告招标。

2016年4月6日,南京地铁7号线工程环境影响评价第一次公示。[3]

2016年7月25日,南京地铁7号线工程环境影响评价第二次公示。[4]

2016年8月22日,南京地铁7号线工程环境影响评价全本公示,项目总投资为3018588.41万元。

2016年9月19日,南京地铁7号线工程可行性研究报告评估会在南京举行。

2017年2月,南京地铁7号线启动沿线地质勘探。[5]

2017年3月29日,南京市环保局正式批复了南京地铁7号线工程的环评。

2017年4月,南京地铁7号线试验段螺塘街站已在建设中,待项目工可批复后年内将全线开工。

2017年4月27日,南京地铁集团公司就南京地铁7号线工程拟采用全自动驾驶设备系统技术方案进行公开征询,7号线有望成为南京首条无人驾驶的地铁线路。[6]

2017年5月16日,20时10分7号线试验段螺塘街站首幅地下连续墙钢筋笼开始起吊。22时,首幅钢筋笼顺利入槽,5月17日11时35分混凝土浇筑完成,项目正式进入施工阶段。

2017年6月30日,江苏省发展改革委批复了南京地铁7号线工程可行性研究报告。

2017年8月,地铁7号线先导段开始围护结构施工。[7]

2017年8月22日,南京市发改委已批复南京地铁7号线工程初步设计。[8]

2017年11月29日,南京地铁7号线全线开工。

2018年8月11日,上午12时18分南京地铁七号线首台盾构机顺利始发。

2018年8月22日,晚20时30分南京地铁七号线试验段螺塘街站主体结构最后一块顶板混凝土顺利浇筑完成,是七号线首座实现“封顶”的车站,为该站后续的工作赢得了宝贵时间,也为二号线西延线施工提供了良好条件。

2018年8月31日凌晨2点,南京地铁七号线试验段高庙路站最后一块底板混凝土顺利浇筑完成,实现了顺利封底的目标。

2018年10月15日,南京地铁7号线西善桥站顺利完成了位于宁芜公路的第一次交通导改工作,正式实现围挡,随后该站点将进入车站围护结构咬合桩的实质性施工。

2018年10月下午18点30分,在南京地铁7号线四工区新城科技园站现场全体人员的共同努力下,历时4小时的奥体大街盖板施工交通导改任务安全、顺利完成。

2018年10月19日晚20:00分,七号线螺塘街站~高庙路站左线盾构区间顺利贯通。

2019年1月14日晚九时,南京地铁7号线试验段螺塘街站—高庙路站右线盾构区间顺利贯通。

2019年3月20日下午7号线D7-TA02标东青石站在全线率先完成主体基坑土方施工。

2019年 3月22日8点18分,7号线试验段高庙路站~永初路站区间右线盾构顺利始发,这也是试验段第三次盾构始发。

2019年3月23日,7号线D7-TA02标南湖路站正式围挡施工。

2019年5月11日,7号线万寿村站(万兴路段)顺利实施全封闭围挡施工。

2022年12月28日,南京地铁7号线北段正式开通运营。[1]

线路参数

基本信息
类 型 城市轨道交通(地铁)
系 统 南京地铁
状 态 建设中
起讫站 仙新路站,西善桥站
线路数据
线路长度 35.49千米
车站数量 27站(均为地下站,平均站间距约1.41km)
控制中心 马家园控制中心
屏蔽门 所有车站全部安装
类 型 地下
车辆段 1处(马家园车辆段)
停车场 1处(西善桥停车场)
运营信息
开通日期 计划于2021年12月
运营单位 南京地铁运营有限责任公司
购 票 乘坐地铁除了使用公交卡"金陵通"和交通联合卡外,还可以在地铁站现场购买单程票
轨道车辆
轨道数 2
轨 距 1435毫米
钢轨规格 60公斤/米,地铁重轨
线路形式 隧道线路
车辆编组 B型车6节编组
运营速度 最高80km/h
配车数量 53列6节编组 共计318辆
制造单位 中国中车南京浦镇车辆有限公司
电力供应
电气化 隧道使用钢性悬挂接触网,直流1.5kV
主变电站 地铁供电系统采用110-35kV两级供电方式,利用既有2号线所街主变电站和既有3号线滨江路主变电站

沿线车站

基本信息
类 型 城市轨道交通(地铁)
系 统 南京地铁
状 态 建设中
起讫站 仙新路站,西善桥站
线路数据
线路长度 35.49千米
车站数量 27站(均为地下站,平均站间距约1.41km)
控制中心 马家园控制中心
屏蔽门 所有车站全部安装
类 型 地下
车辆段 1处(马家园车辆段)
停车场 1处(西善桥停车场)
运营信息
开通日期 计划于2021年12月
运营单位 南京地铁运营有限责任公司
购 票 乘坐地铁除了使用公交卡"金陵通"和交通联合卡外,还可以在地铁站现场购买单程票
轨道车辆
轨道数 2
轨 距 1435毫米
钢轨规格 60公斤/米,地铁重轨
线路形式 隧道线路
车辆编组 B型车6节编组
运营速度 最高80km/h
配车数量 53列6节编组 共计318辆
制造单位 中国中车南京浦镇车辆有限公司
电力供应
电气化 隧道使用钢性悬挂接触网,直流1.5kV
主变电站 地铁供电系统采用110-35kV两级供电方式,利用既有2号线所街主变电站和既有3号线滨江路主变电站

车站列表

线路走向

车站名称 车站形式 车站位置 换乘线路
仙新路站 地下二层岛式 / 南京地铁8号线(规划中)
尧化门站 地下二层岛式 /
尧化新村站 地下二层岛式 /
尖山路站 地下二层岛式 /
丁家庄站 地下二层岛式 /
万寿村站 地下三层岛式 / 南京地铁6号线(规划中)
晓庄站 地下三层岛式 / 南京地铁1号线北延(建设中)
窑上村站 地下二层岛式 /
五塘广场站 地下三层岛式 / 南京地铁3号线(运营中)
黄方村站 地下二层岛式 /
城河村站 地下三层岛式 / 南京地铁9号线(规划中)
福建路站 地下三层岛式 / 南京地铁5号线(建设中)
古平岗站 地下二层岛式 /
草场门站 地下二层岛式 / 南京地铁4号线(运营中)
清凉山站 地下三层岛式 / 南京地铁13号线(规划中)
莫愁湖站 地下三层岛式 / 南京地铁2号线(运营中)
南湖路站 地下二层岛式 /
省第二中医院站 地下二层岛式 /
应天大街站 地下二层岛式 /
东青石站 地下二层岛式 /
新城科技园站 地下二层岛式 /
中胜站 地下三层岛式 / 南京地铁10号线(运营中)
雨润路站 地下二层岛式 /
永初路站 地下三层岛式 / 南京地铁S3号线(运营中)
太清路站 地下二层岛式 /
螺塘街站 地下三层岛式 / 南京地铁2号线西延(建设中)
西善桥站 地下二层岛式 / 南京地铁8号线(规划中)
注:换乘线路栏中粗体部分为现有换乘。[9]

地铁运营

车站名称 车站形式 车站位置 换乘线路
仙新路站 地下二层岛式 / 南京地铁8号线(规划中)
尧化门站 地下二层岛式 /
尧化新村站 地下二层岛式 /
尖山路站 地下二层岛式 /
丁家庄站 地下二层岛式 /
万寿村站 地下三层岛式 / 南京地铁6号线(规划中)
晓庄站 地下三层岛式 / 南京地铁1号线北延(建设中)
窑上村站 地下二层岛式 /
五塘广场站 地下三层岛式 / 南京地铁3号线(运营中)
黄方村站 地下二层岛式 /
城河村站 地下三层岛式 / 南京地铁9号线(规划中)
福建路站 地下三层岛式 / 南京地铁5号线(建设中)
古平岗站 地下二层岛式 /
草场门站 地下二层岛式 / 南京地铁4号线(运营中)
清凉山站 地下三层岛式 / 南京地铁13号线(规划中)
莫愁湖站 地下三层岛式 / 南京地铁2号线(运营中)
南湖路站 地下二层岛式 /
省第二中医院站 地下二层岛式 /
应天大街站 地下二层岛式 /
东青石站 地下二层岛式 /
新城科技园站 地下二层岛式 /
中胜站 地下三层岛式 / 南京地铁10号线(运营中)
雨润路站 地下二层岛式 /
永初路站 地下三层岛式 / 南京地铁S3号线(运营中)
太清路站 地下二层岛式 /
螺塘街站 地下三层岛式 / 南京地铁2号线西延(建设中)
西善桥站 地下二层岛式 / 南京地铁8号线(规划中)
注:换乘线路栏中粗体部分为现有换乘。[9]

首末班车

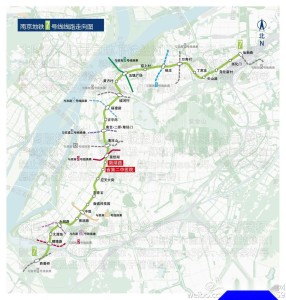

南京地铁7号线线路走向图南京地铁7号线线路走向图南京地铁7号线起于西善桥站,与南京地铁8号线平行通道换乘,其中8号线位于既有宁芜铁路下方,7号线车站位于宁芜公路路中,之后线路切割地区体育中心地块,下穿绕城高速、秦淮新河,沿永初路走行,在秦新路路口设站与南京地铁2号线西延线换乘,在高庙路路口北侧增设高庙路站,在友谊街路口设站与南京地铁S3号线换乘,之后线路以一组R-350m、R-410mS反弯折向泰山路,沿泰山路自南向北走行,分别设雨润路站、中胜站、新城科技园站、东青石站;之后线路再次设一组R-350、R-350S反弯由泰山路转至黄山路走行,先后设应天大街站、省第二中医院站、南湖路站,至莫愁湖与2号线换乘,7号线车站设为地下三层岛式。

出了莫愁湖站后,线路大片切割地块,下穿劲顺花园、莫愁新寓小学等多个单位的成片多层建筑,拐至虎踞路,沿虎踞路隧道东侧走行,至清凉山设站与南京地铁13号线换乘,至草场门设站与南京地铁4号线换乘,之后线路由虎踞路西侧拐向东侧,在古平岗立交东南象限设站;之后线路下穿立交,转沿福建路走行,分别设福建路站与南京地铁5号线换乘、城河村站与南京地铁9号线换乘;之后线路左偏,斜穿南京西站货场、京沪铁路,折向幕府西路—幕府东路—栖霞大道东行,分别设黄方村站、五塘广场站、窑上村站、晓庄站、万寿村站,其中五塘广场站为与南京地铁3号线换乘站,晓庄站为与南京地铁1号线北延线换乘站,万寿村站为与南京地铁6号线换乘站;之后线路偏向南转至寅春路设丁家庄站,在此区间下穿南京化工一厂铁路专用线;出站后线路以R-350m曲线折向东,沿尖山路、尧佳路行走,分别设尖山路站、尧化新村站、尧化门站,终至仙新路站。

行车计划

建设意义

起讫站 首班车 末班车
仙新路站 5:00 23:00
西善桥站 5:00 23:00

公共交通方面

起讫站 首班车 末班车
仙新路站 5:00 23:00
西善桥站 5:00 23:00

城市规划方面

南京地铁7号线运行初期全日开行列车210对;近期全日开行列车240对;远期全日开行列车284对。大交路从西善桥站到仙新路站,单趟运营时间为72分钟,小交路从西善桥站到丁家庄站。

保护风貌方面

完善线网方面

南京地铁7号线南京地铁7号线(3)南京地铁7号线的建设能够有效缓解南京城市中心区的交通压力,推动河西新城和保障房开发开发建设,改善城市环境和保护古都风貌,促进城市经济可持续发展,提高南京中心城市地位。[10]

截至2016年初,南京市运营的南北向轨道线路(南京地铁1号线、南京地铁3号线)的单向高峰小时断面值偏高,负荷严重,其中1号线达到5.51万人次/h,3号线达到4.21万人次/h,分别超出2020年各线设计运能的6%和19%。从南京城市空间结构发展来看,仅有1号线、3号线两条线路缺少与东西向客流的交汇换乘,远远不能支撑未来城市客流需求。因此应启动西南至东北方向的7号线线路的建设,扩大轨道交通吸引范围,提高轨道线网连通度,使轨道线网客流四通八达,同时便利沿线众多居民出行。

南京地铁7号线线路长度占全网的6.86%,但客流量占全网的8.04%,日承担93万人次客流量,客流强度高于线网平均水平。7号线布设在城北、河西次客流走廊,填补其他轨道交通线路覆盖盲区,沿线居住人口较多。同时7号线与线网中的1、2、3、4、5、6、8、9、10、13、S3号线换乘,为换乘线路提供了大量的换乘客流,极大的方便了南北向客流与东西向客流的交汇和换乘。因此,地铁7号线的建设对优化南京市居民出行,提高公共交通出行率起着重要作用。

为了尽快发挥轨道交通网络化效应,使轨道交通成为城市公共交通的骨干,南京需要加速发展城市轨道交通,来确保公共交通成为城市交通的主体,缓解城市南北向交通压力,实现南京市的城市交通发展战略,因此,建设地铁7号线工程是非常必要而且紧迫的。

客流统计

南京地铁7号线北起自城东尧化门区域内的仙新路站,依次穿越铁北丁家庄、燕子矶片区、五塘村片区、老城下关片区以及河西新城至城南的西善桥站,通过本线的实施将丁家庄、燕子矶片区、下关地区中心、河西新城、岱山等近期重点建设区域有机地联系起来,是主城区重要的局域性线路。

词条图册

南京是一座悠久历史的十朝都会,为了使这座历史名城的都市风貌、历史街区、优秀建筑等丰富而宝贵的历史文化遗产免受更大的机动车交通冲击,南京需要充分利用地下空间发展大容量的轨道交通。

南京地铁7号线的建设,能减缓现状交通压力和适应未来交通增长的需要,其节能、环保的运营,势必改善沿线地区的大气污染状况。同时,利用轨道交通建设的契机,对部分旧城区进行综合治理和改造,完善市政设施,对城市排污排水系统等综合管线统一规划实施,能大大改善城市居住环境。
