昆楚大铁路(3)2007年10月18日,昆楚大铁路昆广段开工建设,标志着昆楚大铁路开工建设[1]。
2012年12月,昆楚大铁路广大段开工建设,标志着昆楚大铁路全线开工[2]。
2013年12月10日,昆楚大铁路完成昆广段的铺轨任务。
2018年4月2日,昆楚大铁路广大段完成铺轨任务[2];2018年7月1日,昆楚大铁路全线开通运营。
2019年7月30日,昆楚大铁路各客运站/城际列车开始实行电子客票[4]。

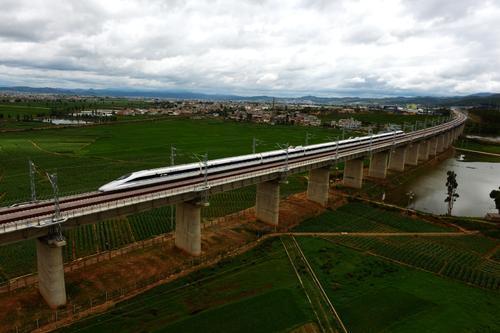

动车组列车行驶在昆楚大铁路上
线路数据 | |
线路等级 | 国铁Ⅰ级 |
正线数量 | 昆广段:温泉-读书铺双线;读书铺-昆明(东)四线广大段:双线 |
正线间距 | 4.4米 |
最小曲线半径 | 一般为3500米,困难地段2800米,昆明枢纽地段一般1200米,困难800米 |
最大坡度 | 6%。,加力坡度13% |
闭塞方式 | 自动闭塞 |
到发线有效长度 | 850米,双机880米 |
参考资料:[5][6] |
线路数据 | |
线路等级 | 国铁Ⅰ级 |
正线数量 | 昆广段:温泉-读书铺双线;读书铺-昆明(东)四线广大段:双线 |
正线间距 | 4.4米 |
最小曲线半径 | 一般为3500米,困难地段2800米,昆明枢纽地段一般1200米,困难800米 |
最大坡度 | 6%。,加力坡度13% |
闭塞方式 | 自动闭塞 |
到发线有效长度 | 850米,双机880米 |
参考资料:[5][6] |

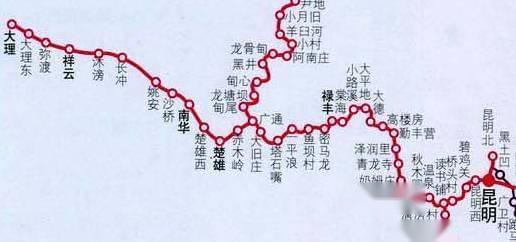

截至2018年7月,昆楚大铁路全程布设8个客运站,另预留6个车站[7]。
序号 | 车站名称 | 里程(千米) | 车站位置 | 隶属单位 |
1 | 昆明站 | 0 | 云南省昆明市 | 中国铁路昆明局集团有限公司 |
昆明西站 | / | |||
读书铺站 | / | 云南省安宁市 | ||
温泉站 | / | |||
双湄村站 | / | |||
2 | 禄丰南站 | 99 | 云南省楚雄彝族自治州 | |
3 | 广通北站 | 153 | ||
4 | 楚雄站 | 180 | ||
5 | 南华站 | 212 | ||
普棚站 | / | 云南省祥云县 | ||
6 | 云南驿站 | 274 | 云南省大理白族自治州 | |
7 | 祥云站 | 291 | ||
大理东站 | / | |||
8 | 大理站 | 328 |
序号 | 车站名称 | 里程(千米) | 车站位置 | 隶属单位 |
1 | 昆明站 | 0 | 云南省昆明市 | 中国铁路昆明局集团有限公司 |
昆明西站 | / | |||
读书铺站 | / | 云南省安宁市 | ||
温泉站 | / | |||
双湄村站 | / | |||
2 | 禄丰南站 | 99 | 云南省楚雄彝族自治州 | |
3 | 广通北站 | 153 | ||
4 | 楚雄站 | 180 | ||
5 | 南华站 | 212 | ||
普棚站 | / | 云南省祥云县 | ||
6 | 云南驿站 | 274 | 云南省大理白族自治州 | |
7 | 祥云站 | 291 | ||
大理东站 | / | |||
8 | 大理站 | 328 |
昆楚大铁路起于昆明站,止于大理站,途经昆明、楚雄、大理,线路全长328公里,设计速度为200千米/小时,线路共有14个站其中有8个客运站,6个不办理客运业务的车站[3]。
昆楚大铁路
昆楚大铁路开通初期,铁路部门安排开行昆明南至大理D字头列车21.5对,分别为日常运行线19.5对、周末运行线2对。全天平均25分钟左右就有一趟,最短发车间隔仅为12分钟。未来,铁路部门还将根据客流需求情况,逐步加大列车运行对数。
截至2018年7月10日,昆楚大铁路累计发送旅客33.4万人次,日均发送旅客3.3万人次,最高日(7月7日)发送旅客3.72万人次[8]。
2018年7月1日至2018年7月31日,昆楚大铁路共发送旅客129.5万人次,7月29日达 5.6 万人次[9]。
昆楚大铁路一角
昆楚大铁路途经区域横跨云南中、西部地区,穿越地质复杂,暗河、突泥、涌水、坍方、泥石流、岩溶、断层带等广泛分布,不少隧道要穿过山里的溶洞,施工中涌水突泥风险非常高[10]。
祥和隧道共穿越九条大型山体断裂破碎带,以“地质条件复杂、围岩变化频繁、地下水系发育、涌水突泥多发”而著称,是昆楚大铁路最后一个贯通的隧道,也是修建难度很高的隧道。全长10.2千米的隧道,建设方在建设中运用了大量新技术、新工艺攻克涌水量大、软土夹层多、围岩变化快等诸多难题,有效避免了险情20多次,实现了祥和高风险隧道的安全贯通[10]。
祥云隧道全长6.9千米,位于弥渡断裂带上,地质构造复杂,集强风化玄武岩、灰质泥岩、砂砾土、泥夹层、涌水、突泥为一体,施工难度大,是滇西有名的“烂洞子”,被列为国家Ⅰ级高风险隧道[10]。
苍岭隧道全长1975米,于2012年11月29日开工建设, 2016年1月2日贯通。施工过程中,因突水突泥、围岩变形等不良地质带来的诸多影响,使得施工进度举步维艰,同时,造成极大的安全生产压力[11]。

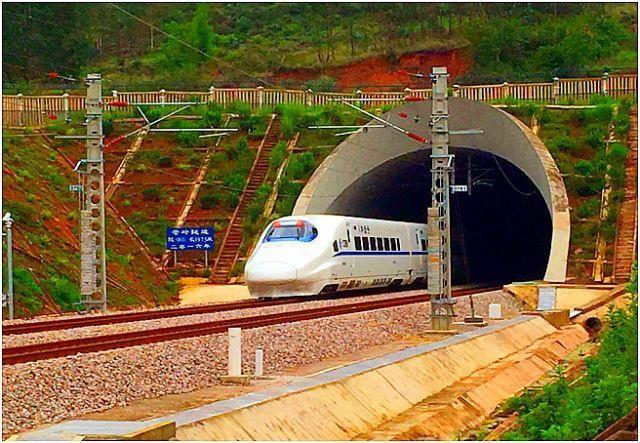

昆楚大铁路--苍岭隧道
