拉林铁路2014年11月4日,国家发改委批复同意新建川藏铁路拉萨至林芝段 ;12月19日,拉林铁路桑珠岭隧道开始施工。
2015年6月28日,拉林铁路全线开始施工 ;7月,中国高原首座铁路风积沙隧道一、川藏控制工程、最长风积沙隧道——德吉隧道正式进场施工。
2015年7月,桑珠岭隧道进口正洞开挖完成259.4米,出口平导洞开挖完成394.5米;8月26日,拉林铁路藏日拉隧道动工。
2017年11月23日,拉林铁路泽当隧道贯通。
2018年8月21日,拉林铁路奔中山二号隧道顺利贯通。
2020年1月,拉林铁路开始电气化施工,全线接触网杆塔组立完成76%;4月7日,拉林铁路米林隧道和藏嘎隧道贯通。至此,全线47座216.5公里隧道全部贯通。4月16日,拉林铁路首次长钢轨无缝焊接顺利完成,标志着全线无缝线路焊轨、锁定施工就此拉开帷幕;4月20日,拉林铁路朗县站主体结构封顶 ;5月10日,由中国中铁电气化局集团承建的拉林铁路米林220kV牵引变电所通过首件验收工作。7月4日,由中铁十一局三公司承建的拉林铁路加查1号雅鲁藏布江特大桥顺利完成桥梁架设任务,标志着拉林铁路16次跨越雅鲁藏布江的特大桥全部顺利架设完成,至此,拉林铁路拉萨至朗县区间1814孔的制架梁任务全部完成。8月10日,随着拉林铁路林芝110千伏变电所牵引变压器的安装就位,拉林铁路全线9座牵引变电所的18台牵引变压器全部安装完成。12月31日,拉林铁路正线轨道全部铺通。
2021年4月1日至4月30日,拉林铁路进入静态验收阶段。4月26日晚21时29分,连接拉萨到林芝的拉林铁路全线接触网成功送电。标志着拉林铁路电气化建设基本完成,为铁路2021年6月30日开通奠定了坚实基础。6月25日,拉林铁路开通运营。
线路参数 |
|
线路等级 |
国铁Ⅰ级 |
铁路规模 |
单线 |
设施类型 |
电气化铁路 |
限制坡度 |
12‰ |
最小曲线半径 |
一般地段2000米,困难地段1600米 |
牵引种类 |
电力牵引 |
牵引质量 |
3000吨 |
到发线有效长度 |
650米,预留850米 |
闭塞方式 |
自动站间闭塞 |
设计速度 | 160千米/小时 |
线路参数 |
|
线路等级 |
国铁Ⅰ级 |
铁路规模 |
单线 |
设施类型 |
电气化铁路 |
限制坡度 |
12‰ |
最小曲线半径 |
一般地段2000米,困难地段1600米 |
牵引种类 |
电力牵引 |
牵引质量 |
3000吨 |
到发线有效长度 |
650米,预留850米 |
闭塞方式 |
自动站间闭塞 |
设计速度 | 160千米/小时 |
拉林铁路拉林铁路起自西藏自治区拉萨市,经山南市贡嘎县、扎囊县、乃东区、桑日县、加查县和林芝市朗县、米林县,到达林芝市区。
拉林铁路起自西藏自治区拉萨市,初期开通运营办理客货运输业务的有贡嘎、扎囊、山南、桑日、加查、朗县、米林、岗嘎、林芝9个车站。
车站序号 |
铁路车站 |
里程(千米) |
车站等级 |
车站地址 |
区域管理 |
---|---|---|---|---|---|
1 |
拉萨站 |
0 |
一等站 |
西藏自治区拉萨市 |
中国铁路青藏集团有限公司 |
2 |
拉萨南站 |
||||
3 |
协荣站 |
||||
4 |
贡嘎站 |
西藏自治区山南市 |
|||
5 |
扎囊站 |
||||
6 |
扎其站 |
||||
7 |
山南站 |
西藏自治区山南市 |
|||
8 |
桑日站 |
||||
9 |
沃卡站 |
||||
10 |
康莎站 |
||||
11 |
热当站 |
||||
12 |
热米站 |
||||
13 |
下觉站 |
||||
14 |
卧龙站 |
||||
15 |
加查站 |
||||
16 |
朗县站 |
西藏自治区林芝市 |
|||
17 |
米林站 |
西藏自治区林芝市 |
|||
18 |
岗嘎站 |
||||
19 |
巴玉站 |
||||
20 |
康莎站 |
||||
21 |
林芝站 |
433 |
西藏自治区林芝市 |
||
注:全线共布设34个车站,初期开通9个车站。 |
车站序号 |
铁路车站 |
里程(千米) |
车站等级 |
车站地址 |
区域管理 |
---|---|---|---|---|---|
1 |
拉萨站 |
0 |
一等站 |
西藏自治区拉萨市 |
中国铁路青藏集团有限公司 |
2 |
拉萨南站 |
||||
3 |
协荣站 |
||||
4 |
贡嘎站 |
西藏自治区山南市 |
|||
5 |
扎囊站 |
||||
6 |
扎其站 |
||||
7 |
山南站 |
西藏自治区山南市 |
|||
8 |
桑日站 |
||||
9 |
沃卡站 |
||||
10 |
康莎站 |
||||
11 |
热当站 |
||||
12 |
热米站 |
||||
13 |
下觉站 |
||||
14 |
卧龙站 |
||||
15 |
加查站 |
||||
16 |
朗县站 |
西藏自治区林芝市 |
|||
17 |
米林站 |
西藏自治区林芝市 |
|||
18 |
岗嘎站 |
||||
19 |
巴玉站 |
||||
20 |
康莎站 |
||||
21 |
林芝站 |
433 |
西藏自治区林芝市 |
||
注:全线共布设34个车站,初期开通9个车站。 |
主要的工程地质问题有:崩塌、滑坡、错落、泥石流、溜沙坡(又称碎屑流或岩屑坡)、水毁、冰害、风沙、高烈度地震与活动断裂、热害、高地应力(岩爆与大变形)、生长期高陡岩质岸坡、放射性、有害气体、蚀变岩、膨胀岩(土)、松软土等。

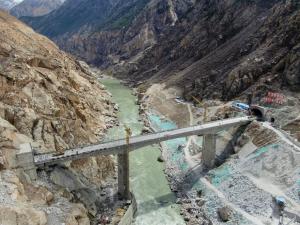

拉林铁路途经的巴玉隧道、巴玉雅鲁藏布江三拉林铁路的重难点工程有“两隧一桥”,是指桑珠岭隧道和巴玉隧道,以及巴玉雅鲁藏布江三线大桥。该地属于冈底斯山与念青唐古拉山、喜马拉雅山之间的藏南谷地,地势险要,建设起来非常困难。
拉林铁路后续将与雅林铁路、成雅铁路组成川藏铁路。

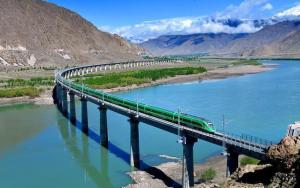

拉林铁路运行动车组截至2021年6月,拉林铁路上运行的列车采用的是复兴号高原内电双源动车组,该列车两端分别编挂电力动力车和内燃动力车,功率均达最大,分别为7200千瓦和2×3200千瓦,中间编挂拖车,可在运行中不停车完成内电模式切换,实现电气化区段采用内燃应急牵引自救援及应急列车供电。该车装配的柴油机为世界范围内运用海拔最高、功率最大的高原机组,可满足海拔跨度5100米以内的运用需求;通过采用增压器进气压力可调技术以及冷却强化、保温、控制安保优化等措施,提升了柴油机在高原低压、低温等环境下的适应能力。

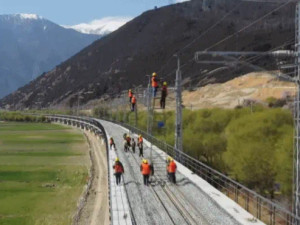

调试接触网拉林铁路全线共设11座变电所、23个供电臂。
拉林铁路(5)2021年6月24日,12306官网开始发售6月26日火车票,拉萨到林芝的商务座票价为452元,一等座票价为206元,二等座票价为129元。
