西安地铁15号线是一条贯穿西安市长安区东西并连接鄠邑区和草堂科技产业基地,长安区,航天基地的南部骨干地铁线路,一期工程东起位于长安区航天基地的韩家湾,沿东长安街、西长安街、郭杜东街和郭杜西街(韦斗路)至高新区的细柳。途径韦曲、长安区大学城、郭杜教育科技产业园、高新区及长安通讯产业园。二期工程分东西两段,西端延伸至鄠邑区渼陂湖,东端延伸至高铁西安东站,开通后能够极大的便利灞桥区,长安区和高新区以及鄠邑区人民的出行。
一期工程:航天基地(韩家湾)至高新区(细柳)段已经完成工程设计项目招标,现已完成PPP咨询服务项目招标和工程岩土勘察施工,并于在2017年8月16日发布了《西安市地铁十五号线一期工程地面控制测量项目招标公告》,在2017-08-22发布了《西安市地铁十五号线一期工程勘察强审招标公告》。计划2020年年内开工建设,2025年通车运营。全线长19.15公里,全部地下敷设。设计11座车站,平均站间距1.9公里,设细柳车辆段以及2座主变电站,15号线将配备基于GoA4标准的全自动无人驾驶列车(6A编组,时速100km/h)。总投资约118.89亿元。

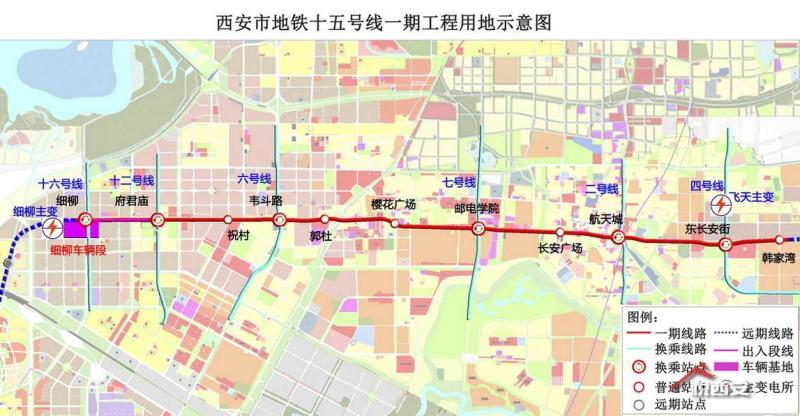

15号线的一期工程:航天城(韩家湾)至高新区(细柳)段规划路线,全线长19.15公里,设计11座车站,分别是:细柳、府君庙、祝村、郭杜西(换乘6号线)、郭杜、樱花广场、邮电大学(换乘7号线)、长安广场、航天城(换乘2号线)、东长安街(换乘4号线)和韩家湾。
车站编号 | 区段 | 车站工程名 | 换乘线路 | 所在区 |
---|---|---|---|---|
01 | 一期 | 细柳 | 西安地铁16号线(规划) | 长安区 |
02 | 府君庙村 | 西安地铁12号线(规划) | ||
03 | 祝村 | —— | ||
04 | 郭杜西 | 西安地铁6号线(在建) | ||
05 | 郭杜 | —— | ||
06 | 樱花广场 | —— | ||
07 | 邮电大学 | 西安地铁7号线(规划) | ||
08 | 长安广场 | —— | ||
09 | 航天城 | 西安地铁2号线 | ||
10 | 东长安街 | 西安地铁4号线 | ||
11 | 韩家湾 | 西安地铁20号线(规划) |
车站编号 | 区段 | 车站工程名 | 换乘线路 | 所在区 |
---|---|---|---|---|
01 | 一期 | 细柳 | 西安地铁16号线(规划) | 长安区 |
02 | 府君庙村 | 西安地铁12号线(规划) | ||
03 | 祝村 | —— | ||
04 | 郭杜西 | 西安地铁6号线(在建) | ||
05 | 郭杜 | —— | ||
06 | 樱花广场 | —— | ||
07 | 邮电大学 | 西安地铁7号线(规划) | ||
08 | 长安广场 | —— | ||
09 | 航天城 | 西安地铁2号线 | ||
10 | 东长安街 | 西安地铁4号线 | ||
11 | 韩家湾 | 西安地铁20号线(规划) |
长安大学工程设计研究院有限公司在2017年03月28日开始“西安地铁十五号线一期工程岩土工程勘察”施工,计划工期是2017-03-28至2017-05-20。西安市地铁办官网发布的“西安市地铁办2017年部门预算说明”中表示:西安地铁十五号线一期项目在2017年三季度完成初步设计,年底前完成施工招标。
截止2020年4月,郭杜、长安广场等车站已完成绿化迁移工作。
