卡洛特水电站

卡洛特水电站

中文名 卡洛特水电站
作用 发电,防洪等
初拟装机容量 72万千瓦
目录导航

历史沿革

卡洛特水电站是一带一路首个水电大型投资建设项目,也是“中巴经济走廊”首个水电投资项目,是迄今为止三峡集团在海外投资在建的最大绿地水电项目。

卡洛特水电站建在巴基斯坦北部印度河支流吉拉姆河(Jhelum)上,装机容量72万千瓦,是巴基斯坦第五大水电站。项目总投资约16.5亿美元,采用BOOT方式投资建设。

据丝路基金负责人介绍,丝路基金与三峡集团合作,支持巴基斯坦开发水电等清洁能源,“首单”将投资于卡洛特水电项目。卡洛特水电站位于巴基斯坦吉拉姆河,是该河水电5个梯级电站中的第4级,规划装机容量72万千瓦,年发电32.13亿度,总投资金额约16.5亿美元。卡洛特水电站是中巴经济走廊优先实施的能源项目之一,计划采用“建设-经营-转让”(BOT)模式运作,于2015年底开工建设[3],2020年投入运营,运营期30年,到期后无偿转让给巴基斯坦政府。三峡集团与丝路基金等投资各方计划通过新开发和并购等方式,在吉拉姆河流域实现3350兆瓦的水电项目开发目标。[4]

地理环境

卡洛特水电站建设场址卡洛特水电站建设场址卡洛特水电站位于巴基斯坦首都伊斯兰堡东北部吉拉姆河上的原卡洛特村,是吉拉姆河(Jhelum)水电规划5个梯级电站中的第4级,上游梯级为阿扎德帕坦(Azad Pattan),下游为已建成的曼格拉(Mangla)。坝址位于巴基斯坦旁遮普省境内Karot桥上游,下距曼格拉大坝74km,西距伊斯兰堡直线距离约55km,从伊斯兰堡-卡胡塔-科特里路可通向卡洛特场址。[5]

工程规模

电站装机容量720MW(4×180MW),多年平均年发电量约32.06亿度,最大坝高95.5m。[5]年利用小时数4452h。

卡洛特水电站坝址处控制流域面积26700km2, 水库正常蓄水位461m,死水位451m。正常蓄水位以下库容1.52亿m3。

工程内容

工程为单一发电任务的水电枢纽。 由大坝和泄洪建筑物、引水系统、发电厂房等组成,枢纽工程由挡水、泄水、冲沙及引水发电系统等主体建筑物组成,拦河大坝为沥青混凝土心墙土石坝。

建设投资

计划投资16.9亿美元。[6]

建设工期

计划项目总工期60个月,预计2020年底投入使用。[6]

工程进展

2015年2月6日,三峡发展公司、中国机械设备进出口股份有限公司与卡洛特电力有限公司签订了卡洛特EC+P总承包合同,合同总价12.77亿美元。计划2015年12月1日,项目正式开工。卡洛特水电站施工总工期为5年(60个月),发电工期4年5个月(53个月)。

2016年1月10日,卡洛特水电站主体工程开工。[7]

2018年9月22日,中巴经济走廊首个水电投资项目卡洛特水电站顺利实现大江截流[1]

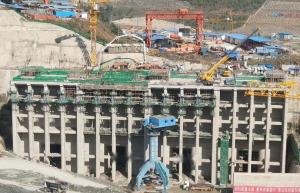

2020年3月10日卡洛特水电站进水塔混凝土浇筑封顶2020年3月10日卡洛特水电站进水塔混凝土浇筑封顶2020年3月10日,卡洛特水电站1号至4号进水塔混凝土浇筑全部提前封顶[8]

工程意义

丝路基金、三峡集团与巴基斯坦私营电力和基础设施委员会在伊斯兰堡共同签署了《关于联合开发巴基斯坦水电项目的谅解合作备忘录》。这是丝路基金首个对外投资项目,标志着丝路基金开展实质性投资运作迈出了重要一步[9]

卡洛特水电站建成后,可满足巴基斯坦210万个家庭的用电需求。[5]
