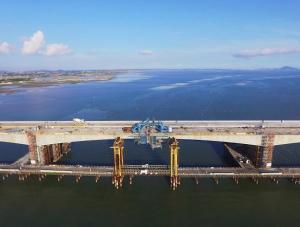

漳江湾特大桥合龙2015年12月2日,漳江湾特大桥获福建省发展和改革委员会批复。
2016年4月25日,漳江湾特大桥开工建设。
2017年3月17日,漳江湾特大桥钢栈桥云霄段与漳浦段完成合龙[3]。
2019年4月30日,漳江湾特大桥及连接线工程项目交付验收;5月1日,漳江湾特大桥通车试运行;9月26日,漳江湾特大桥全线通车[2]。

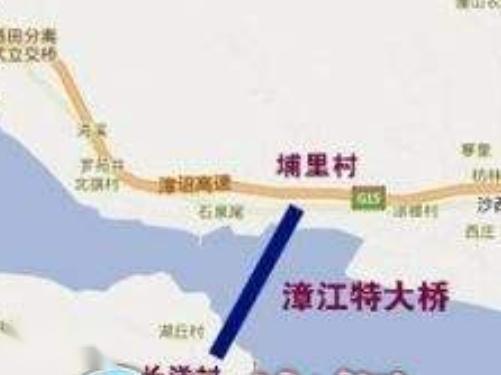

漳江湾特大桥位于中国福建省漳州市,连接漳浦县与云霄县,北起漳州沿海大通道沙西埔里段,南至漳州沿海大通道东厦蛟洋段,是漳州沿海大通道关键性工程之一[1]。漳江湾特大桥位置

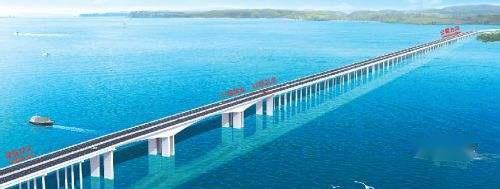

漳江湾特大桥由北引桥、主航道桥、南引桥三个部分组成,主桥呈南北方向布置。。漳江湾特大桥效果图

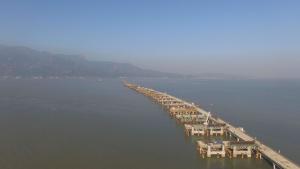

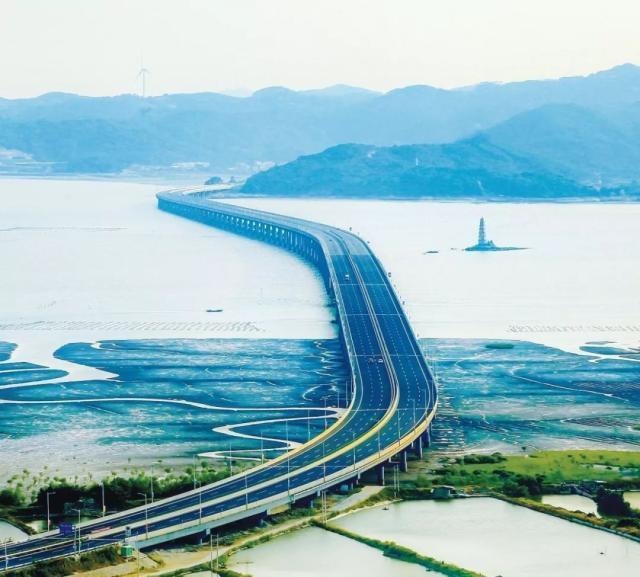

漳江湾特大桥主桥为预应力混凝土变截面连续箱梁,主墩墩身采用等截面矩形实体墩,北引桥采用先简支后连续预应力混凝土预制T梁,南引桥采用先简支后连续预应力混凝土预制T梁,基础分为左右幅分离式承台基础,钻孔灌注桩顺桥向布置两排、横桥向布置三排。漳江湾特大桥横卧在漳江之上
漳江湾特大桥主航道桥主桥为主跨150米箱梁,全长316米,跨径布置为(83+150+83)米,北引桥跨径40米,全长925米,跨径组合为(23X40)米,南引桥跨径40米,全长2323.5米,跨径组合为(58X40)米,左右幅承台半幅承台尺寸为(14.2X10.2X3.5)米,配6根直径为2.2米的钻孔灌注桩,承台底标高2.5米,海底标高分别为-4.88米和-5.9米。
技术标准 | |
道路等级 | 一级公路 |
设计速度 | 80千米/小时 |
车道设置 | 双向六车道 |
实测瞬时风速 | >40米/秒 |
最高潮位 | 2.5米 |
最低潮位 | -2.4米 |
最大潮差 | 4.68米 |
抗震等级 | 基本烈度为7度 |
参考资料 |
技术标准 | |
道路等级 | 一级公路 |
设计速度 | 80千米/小时 |
车道设置 | 双向六车道 |
实测瞬时风速 | >40米/秒 |
最高潮位 | 2.5米 |
最低潮位 | -2.4米 |
最大潮差 | 4.68米 |
抗震等级 | 基本烈度为7度 |
参考资料 |
2019年10月,漳江湾特大桥全线竣工通车,全桥免费通行[1]。
漳江湾特大桥施工漳江湾特大桥采用钢板桩进行主墩承台围堰施工,以围檀为内导向,用定位卡板作为外导向,受潮水影响的海水中插打钢板桩,受两个流向影响,为了减少水流阻力,上下游侧面在低平潮或高平潮时施工,其他时段施工侧面,合龙口设置在边长较短一侧,在低平潮水位时合龙,以保证其垂直准确;钢板桩围堰在合龙时,两侧锁口不尽平行,两端相距在一定范围内时,采取手拉葫芦或滑轮组等工具进行调整;钢板桩主要依靠锁口自身密实性进行防漏,施工过程中加强对锁口的检查,用同型号的短钢板桩做锁口渗漏试验,检查钢板桩锁口松紧程度,过松或过紧都可能导致钢板桩施工后渗漏,施打前在钢板桩锁口内抹黄油等润滑剂,施打时控制好垂直度,不得强行施打、损坏锁口;抽水后发现钢板桩锁口漏水不太严重时,用橡胶止水带对渗漏位置填堵;对于低潮后不渗漏但高潮时渗漏较大时,则用快速堵漏剂将锁口位置进行封堵;渗漏严重时,在钢板桩围堰渗漏外侧堵砂袋或散装细颗粒堵漏物(如木屑、炉渣、谷糠等),内侧用橡胶止水带在板内侧嵌塞。
