郑州地铁10号线

郑州地铁10号线

中文名 郑州地铁10号线
终点站 郑州火车站
运营机构 郑州地铁集团有限公司
所属地区 河南省郑州市
开通日期 约2023年
车站类型 地下车站
运营时间 暂未确定
线路长度 21.3km
运营速度 100km/h
目录导航

建设沿革

郑州地铁10号线工程郑州地铁10号线工程(3)2016年6月29日,郑州地铁10号线工程设计总体总包建设工程中标结果公布。同年8月中旬,郑州市人民政府办公厅印发关于郑州市深入推进新型城镇化建设新三年(2016年~2018年)计划,计划显示10号线2016年12月底开工建设,规划10号线东起郑州火车站,向西沿中原西路、棋源路、郑上路至上街区敷设,西至终点上街机场。

2017年5月17日,郑州市市政控制性节点(地下交通)工程土建施工招标公告发布,同年7月21日,郑州地铁10号线全线开工建设,同年9月5日,郑州地铁10号线市政配套工程土建施工招标公告发布,同年11月9日,郑州地铁10号线上街机场站、峡窝站、金华路站等多处站点顺利开钻,其他站点正等待施工单位陆续进场,预计12月份全部站点开钻。

2018年9月23日,10号线商业街站主体结构封顶,这是10号线首座实现主体结构封顶的车站,10月18日峡窝站主体结构封顶,10月27日商隐路站主体结构封顶,10月28日须水站主体结构封顶。截至2018年10月31日,有7座车站主体结构封顶,分别为峡窝站、商业街站、商隐路站、庙王站、须水站、金华路站、荥阳二中站。11月20日郑州西站封顶,11月23日郑州一中站主体结构封顶,同年6月23日,10号线西流湖南站打下第一根围护结构钻孔桩。

2019年3月29日,中华人民共和国国家发展和改革委员会批复《郑州市城市轨道交通第三期建设规划(2019-2024年)》,郑州地铁10号线一期工程获批[8],同年8月19日起,郑州地铁10号线一期工程进行第一次环评公示[9]

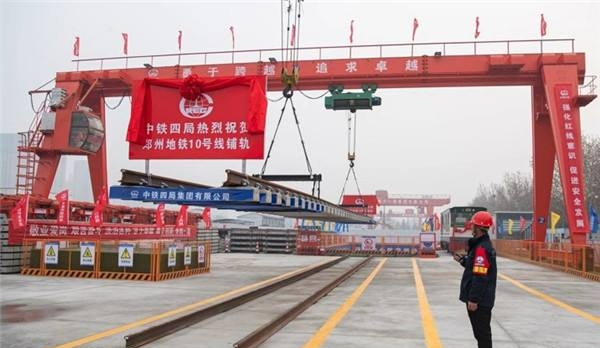

2020年4月8日起,郑州地铁10号线一期工程进行环评全本公示[10]。同年5月28日,郑州市生态环境局批复《郑州市轨道交通10号线一期工程环境影响报告书》[11],同年9月17日,郑州市轨道交通10号线一期工程系统安装施工总承包招标公告发布,同年12月28日郑州地10号线郑州一中站铺轨基地内开始铺轨,标志着郑州地铁10号线一期工程正式开始铺轨施工[12]

郑州地铁10号线一期工程东起二七区郑州火车站,途经二七区、中原区、荥阳市,西至荥阳市郑州西站;二期工程东起郑州西站,途经荥阳市、上街区,西北止于上街机场站。线路主要沿洛宁路、锦江南路、郑上路、棋源路、中原西路和康复后街敷设。

郑州地铁10号线一期工程全长21.625千米,全部为地下线;共设12座车站,全部为地下车站;设红石坡车辆段1座车辆段;列车采用6节编组A型列车。

郑州地铁10号线全长43.08千米,全部为地下线;共设22座车站,全部为地下车站;列车采用6节编组A型列车[13]

线路站点

车站列表

郑州地铁10号线全长约43.08千米,共设22座车站,全部为地下车站[13][2]

郑州地铁10号线一期工程,起点位于郑州西站,终点位于郑州火车站。线路从郑州西站沿中原西路向东敷设,经中原中路、中原东路及康复后街敷设至郑州火车站,线路全长约21.625千米,全部为地下线,设车站12座。

郑州地铁10号线(一期)车站列表
序号 车站名称 地理位置 换乘线路 行政区域 建设方式
1 郑州西站 中原西路与荥泽大道交叉口 —— 荥阳市 地下站
2 李商隐公园站 中原西路和商隐路十字交叉口 ——
3 庙王站 中原西路与规划水工路交叉口 —— 中原区
4 须水南站 中原西路与新田大道(规划)、规划琼州路之间路南规划绿地内 ——
5 市委党校站 中原西路与长椿南路交叉口 郑州地铁14号线
6 郑州一中站 中原西路与广文街、雪松南路路口北侧地块内 ——
7 湖光苑站 中原西路与西三环交叉路口西侧 ——
8 二砂站 中原西路(介于华山路和规划天山路之间) ——
9 市中心医院站 中原中路与桐柏路交口东侧 郑州地铁5号线
10 绿城广场站 嵩山南路与中原东路交叉口 郑州地铁1号线(运营)郑州地铁9号线(规划)
11 医学院站 大学北路与康复后街交叉口 郑州地铁1号线(运营)郑州地铁7号线(在建)
12 郑州火车站 京广快速路东侧、火车站西广场北侧 郑州地铁1号线 二七区
【备注】:参考资料。[14]

线路走向

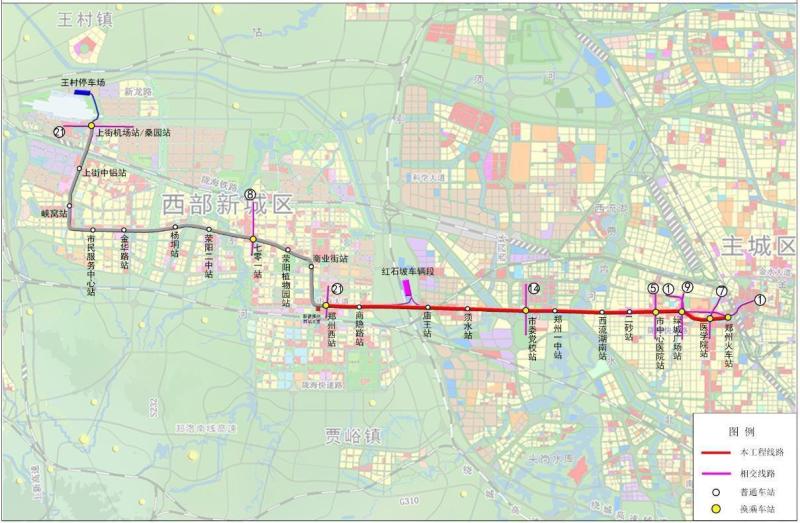

郑州地铁10号线是一条放射状市域快线,主要服务于西部新城与中心城区之间的交通需求,起点位于上街机场东南侧,沿线经上街区、荥阳市、须水镇、市民文化服务中心和老城区到达郑州火车站西广场北部;线路主要沿洛宁路、锦江南路、郑上路、京城路、中原西路和康复后街敷设,均为地下线,全长约43.08千米[2]郑州地铁10号线一、二期工程线路走向示意图郑州地铁10号线一、二期工程线路走向示意图

设备设施

郑州地铁10号线(一期)车站列表
序号 车站名称 地理位置 换乘线路 行政区域 建设方式
1 郑州西站 中原西路与荥泽大道交叉口 —— 荥阳市 地下站
2 李商隐公园站 中原西路和商隐路十字交叉口 ——
3 庙王站 中原西路与规划水工路交叉口 —— 中原区
4 须水南站 中原西路与新田大道(规划)、规划琼州路之间路南规划绿地内 ——
5 市委党校站 中原西路与长椿南路交叉口 郑州地铁14号线
6 郑州一中站 中原西路与广文街、雪松南路路口北侧地块内 ——
7 湖光苑站 中原西路与西三环交叉路口西侧 ——
8 二砂站 中原西路(介于华山路和规划天山路之间) ——
9 市中心医院站 中原中路与桐柏路交口东侧 郑州地铁5号线
10 绿城广场站 嵩山南路与中原东路交叉口 郑州地铁1号线(运营)郑州地铁9号线(规划)
11 医学院站 大学北路与康复后街交叉口 郑州地铁1号线(运营)郑州地铁7号线(在建)
12 郑州火车站 京广快速路东侧、火车站西广场北侧 郑州地铁1号线 二七区
【备注】:参考资料。[14]

车辆设施

运行系统

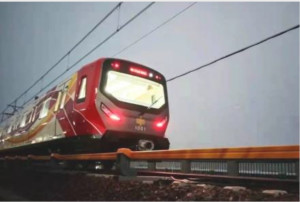

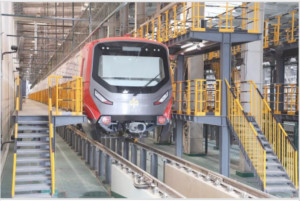

郑州地铁10号线初、近、远期均采用6节编组A型列车,车身总长达140米,比1、2号线所使用的B型车长20米;车身宽3米,比B型车宽20厘米;每节车厢单侧有5个门,比B型车(4个车门)多一个。每列车最大载客量能达到2592人。郑州地铁10号线列车最高运行速度为100千米/小时[15]

郑州地铁10号线列车车辆概况

地铁列车

基本概况

郑州地铁10号线郑州地铁10号线

运营速度

100千米/小时

车辆类型

A型车

车辆编组

4动2拖6辆编组

标识颜色

暗红色

生产厂家

郑州中车四方轨道车辆有限公司

运营线路

郑州地铁10号线

工程建设

地铁列车

基本概况

郑州地铁10号线郑州地铁10号线

运营速度

100千米/小时

车辆类型

A型车

车辆编组

4动2拖6辆编组

标识颜色

暗红色

生产厂家

郑州中车四方轨道车辆有限公司

运营线路

郑州地铁10号线

价值意义

郑州地铁10号线设一段一场,车辆段位于红石坡,停车场位于上街北。全线由郑上路主变电所(与郑州地铁8号线共享)和杭州路主变电所供电(与郑州地铁10号线共享)。

郑州地铁10号线10号线一期工程设红石坡车辆段一座,位于中原西路与西绕城高速交叉口东北象限,新建郑州西站主变电站一座,位于杜鹃路与中原西路交叉口西南象限地块内。

郑州地铁10号线一期工程设1座车辆段,即:红石坡车辆段[4]。

名称

类型

概况

图片展示

红石坡车辆段

地铁车辆段

红石坡车辆段总占地面积约28.23公顷(423.5亩),总长度约1660m,总宽度约420m,定位为线网A型车大架修基地,承担7号线和10号线配属车辆的大架修任务,段内设置运用库、联合检修库、洗车库、综合楼、物资总库等单体建筑组成,总建筑面积约12万㎡,其中联合检修库预留面积7400㎡ [16]

红石坡车辆段红石坡车辆段

参考资料:[17]

运营情况

截止2021年2月,郑州地铁10号线仍在建设中,处于盾构、铺轨阶段。预计将于2022年12月31号试运营[7]

截至2023年4月10日,郑州地铁10号线正在建设中,暂未开通运营[18]

词条图册

名称

类型

概况

图片展示

红石坡车辆段

地铁车辆段

红石坡车辆段总占地面积约28.23公顷(423.5亩),总长度约1660m,总宽度约420m,定位为线网A型车大架修基地,承担7号线和10号线配属车辆的大架修任务,段内设置运用库、联合检修库、洗车库、综合楼、物资总库等单体建筑组成,总建筑面积约12万㎡,其中联合检修库预留面积7400㎡ [16]

红石坡车辆段红石坡车辆段

相关百科
返回顶部
产品求购 求购
