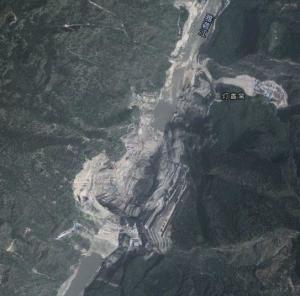

锦屏一级水电站位于四川省凉山彝族自治州盐源县和木里县交界的雅砻江畔洼里乡灯盏窝,是雅砻江干流下游河段(卡拉至江口河段)的控制性水库梯级电站,下距河口约358公里。
锦屏一级水电站于2005年9月获国家核准并于11月12日正式开工,2006年12月4日提前两年成功实现大江截流,2009年10月23日开始大坝浇筑,主体工程建设已全面展开。大坝于2013年12月底封顶。
锦屏一级水电站大坝自2009年10月23日首仓混凝土开浇以来,历时50个月,完成大坝混凝土方量约515.20万立方米,垫座混凝土方量约56.56万立方米,合计571.76万立方米。大坝高峰期月平均浇筑强度为13.05万立方米,高峰期月平均上升高度为7.52米。大坝混凝土月浇筑强度最高为2011年10月创造的17.59万立方米,月平均上升高度最高为2011年5月创造的9.56米。
据雅砻江流域水电开发有限公司总经理陈云华介绍,锦屏一级水电站位于雅砻江下游河段锦屏大河湾西侧,地处青藏高原向四川盆地过度的斜坡地带,坝址两岸山体雄厚、谷坡陡峻、基岩裸露、高差千米,是典型的深切“V”形谷。
因坝址区特殊的地形地质条件,锦屏一级水电站高拱坝建设面临一系列世界级技术难题挑战。包括复杂地基条件下高拱坝结构分析方法、设计理论和施工技术,倾倒拉裂深卸荷等复杂地质条件下高陡边坡稳定分析方法、加固理论及施工技术,坝肩抗力体大范围深部卸荷及破碎岩体加固处理技术等诸多难题。这些难题的攻克,是我国在复杂地形地质条件下建设特高拱坝的一次飞跃。从此,水电站大坝建设将进入300米时代。[1]
2012年11月30日9时26分,随着2道巨大的闸门缓缓放下,拥有世界最高拱坝的雅砻江锦屏一级水电站正式开始蓄水。这标志着大坝开始挡水,为电站2013年首批机组发电奠定坚实基础。
据了解,锦屏一级水电站作为雅砻江干流下游河段的控制性“龙头”梯级电站,电站下闸蓄水将对雅砻江下游锦屏二级、官地、二滩和桐子林水电站产生显著的补偿效益,使“一个主体开发一条江”的优势进一步凸现。
据了解,锦屏一级水电站305米的高坝成功蓄水至1800米高程,标志着工程建设进入机组调试阶段,首批机组将于2013年8月底投产发电。
2013年8月30日,锦屏一级水电站首批两台60万千瓦的机组投产发电。
锦屏一级水电站正常发电后,每年可节约原煤768.2万吨,减少排放二氧化硫10.5万吨,减少排放二氧化碳1371.2万吨,对促进节能减排、实现清洁能源发展具有重要的意义,而且将使四川电网枯水期平均出力增加22.5%,极大优化川渝电网电源结构;每年使雅砻江下游梯级电站增加发电量60亿千瓦时,使金沙江溪洛渡、向家坝、长江三峡和葛洲坝水电站增加发电量37.7亿千瓦时。[2][1]
随着26号坝段最后一仓混凝土浇筑完成,世界最高拱坝——雅砻江锦屏一级水电站大坝全线浇筑到顶,标志着锦屏一级水电站建设已攻克了高边坡、高地应力、深部卸荷裂隙等世界级技术难题,创立了世界坝工技术新的里程碑。
据了解,锦屏一级水电站是雅砻江干流下游河段的控制性水库梯级电站。电站总装机容量360万千瓦,多年平均年发电量166.2亿千瓦时,为国家“西电东送”战略的骨干电源点。枢纽建筑由挡水、泄洪消能、引水发电等永久建筑物组成,其中混凝土双曲拱坝坝高305米,为世界第一高拱坝。[1]
