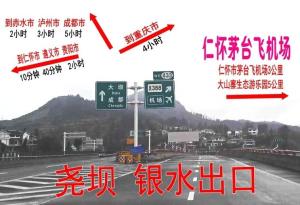

仁怀机场位于贵州省遵义市仁怀城区以北21公里的高大坪乡尧坝村、银水村,

东经106°27'30"、北纬27°58'43",其中尧坝村的百分之九十的森林、土地被征地用于建设主主跑道、航站楼、安置小区、附属设施等等,成为‘仁怀市空港经济区’。

仁怀飞机场平均海拔高度900米左右,建设仁怀机场是完善综合交通体系,推动区域经济发展、加快茅台集团又好又快发展的重要举措。

仁怀机场建设项目预计总投资24.37亿元,目前已筹措到位建设资金16.47亿元。其中:国家民航局民航发展基金7.8亿元,国家发改委中央预算内补助资金3.07亿元,省政府配套0.5亿元,茅台集团公司和仁怀市政府资本金5.1亿元。

仁怀机场建设工程是省委、省政府确定的2012年重点建设工程。建设资金由国家民航局和贵州省政府共同筹措解决。已于2012年12月26日下午正式动工,主要建设内容为:一条2600米×45米的跑道,飞行区指标为4C,站坪机位为4个C类机位,航站楼面积4000平方米及配套建设通讯、导航、气象、供水、供电、供油等设施。目前正在加紧建设,力争2016年6月前建成试飞!

茅台机场作为遵义市第二座民用机场,由茅台集团和仁怀市人民政府共同出资建设,距仁怀市区16公里。

机场日志

1999年12月

遵义市政府根据时任贵州省省长钱运录同志的指示,正式启动仁怀民用机场项目前期申报工作。2006年,省政府在考虑新舟机场、仁怀机场建设时,基于多方面原因决定先改建新舟机场,仁怀民用机场建设项目暂时搁置。

2011年4月

根据省委、省政府领导的指示精神,仁怀机场建设项目重新启动。通过省、遵义市、仁怀市相关领导、部门多方努力,仁怀民用机场建设项目列入国发二号文件《“十二五”综合交通运输体系规划》机场建设项目,这为仁怀民用机场立项提供了良好机遇和政策支撑。

2011年11月27日

贵州仁怀机场工程预可研报告预评估会议在贵阳召开,标志着仁怀机场建设工程又迈出重要一步,为下一步工作的开展打下了良好的基础。

2012年10月31日

国家发改委主任办公会通过《仁怀机场预可研报告》,同意新建贵州仁怀民用机场。

2012年12月19日

国务院总理办公会审定通过,同意新建贵州仁怀民用机场。这标志着黔北人民群众盼望已久的仁怀民用机场建设进入了实质性阶段。

2012年12月26日

正式开工建设,实施航站区地基处理及土石方工程并同步开展机场耕作层剥离利用试点工程。

. 2014年10月8日

在仁怀机场可研有望在10月中旬批复的基础上,超前启动总规、初步设计、施工图设计等工作,待可研批复后即可评审报批;超前启动各项设计等准备工作,力争2014年12月前完成工程招标,年底全面动工。

预计:

2016年6月

仁怀机场建成试飞,共同期待吧!

深远意义

仁怀机场图册仁怀机场图册(2)建设仁怀民用机场,将有力推进贵州省工业强省战略的实施,实现赤水河流域内酿酒、化工、采矿、电力等工业跨越式发展,率先走出“经济洼地”,带动相邻地区共同发展,提升赤水河沿线城市品牌形象和价值,推动城市化进程。建成后的仁怀民用机场和遵义新舟机场,将会形成两轮驱动、两翼齐飞的态势,共同为遵义市及黔西北地区社会经济发展插上腾飞的翅膀。使这一区域成为贵州省又一条黄金旅游线。

正式通航

2017年10月31日,贵州茅台机场正式通航,全国多城市同步开通直航航线。[1]

2017年11月1日,从成都起飞首趟航班抵达遵义茅台机场,正式开启了茅台机场通航序幕。[2]
